表紙: SAP CO 利益センタ — 管理会計とセグメント財務報告を結びつける内部損益単位

SAP CO 利益センタ

利益センタは、内部損益レポートのために収益とコストを収集するSAP管理会計の組織単位です。原価センタ、内部指図、WBS要素、製造指図など、SAP内の原価対象へのすべての転記は最終的に利益センタに流れ込み、法人レベルよりも細かい経営レベルの損益分析を可能にします。S/4HANAでは、利益センタはIFRS第8号に基づくセグメント報告の基盤でもあり、その設計は管理会計と財務会計の両方に共通する関心事となっています。


パート1: 利益センタ — 中核概念(全モジュール)

1.1 利益センタとは

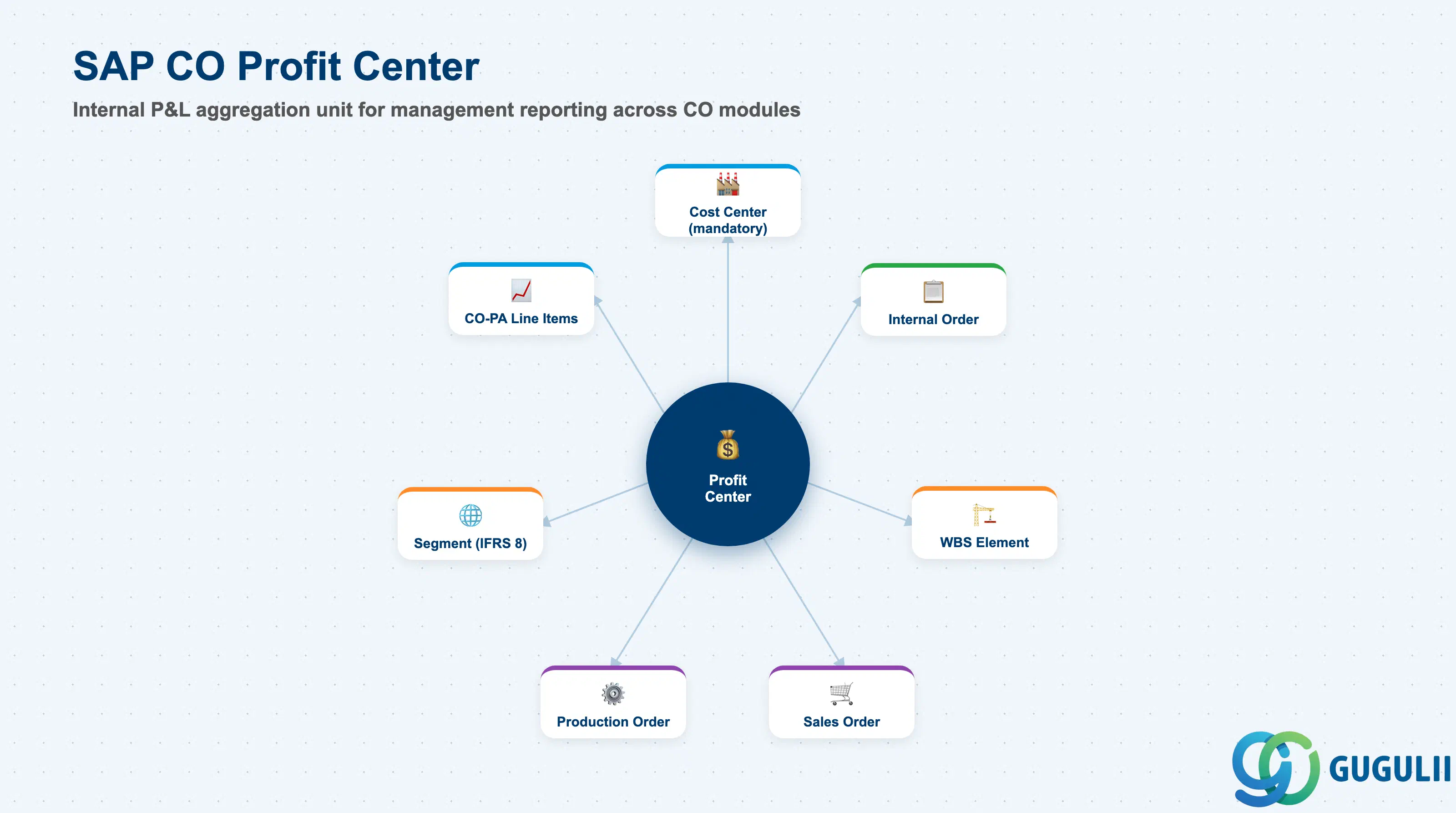

利益センタを中心に、原価センタ、内部指図、WBS要素、受注伝票、製造指図、総勘定元帳(セグメント)に接続されたハブアンドスポーク図

利益センタは、事業領域、製品ライン、地域、または会社が定義するその他の管理ディメンションの収益とコストを集約する内部管理単位です。S/4HANAでは、すべてのCO原価対象(原価センタ、内部指図、WBS要素)に利益センタの割当が必須であり、これによりすべての実績原価が自動的に利益センタ会計にフローすることが保証されます。

アスペクト詳細
役割内部の損益管理単位 — 事業セグメント、製品ライン、または地域ごとの収益性レポートのために収益とコストを集約します
使用するモジュールCO-PCA (利益センタ会計 — 主要)、FI (KE5T転送によるセグメント報告)、CO-PA (収益性分析における特性としての利益センタ)、SD (CO-PAまたは勘定決定を介した利益センタへの収益転記)
トランザクションKE51 (作成)、KE52 (変更)、KE53 (照会)、KE54 (削除)、1KEF (利益センタ — 変更管理)
主要テーブルCEPC (利益センタマスタデータ)、CEPCT (利益センタテキスト)、CEPC_BUKRS (利益センタと会社コードの割当)
S/4HANA 注意事項S/4HANAでは、すべての原価センタに利益センタの割当が必須です(ECCでは任意でした)。利益センタはセグメント(FIセグメントオブジェクト)にもリンクされ、IFRS第8号に基づくセグメント報告を可能にします。作成時には、利益センタグループ標準階層の割当が必須です。

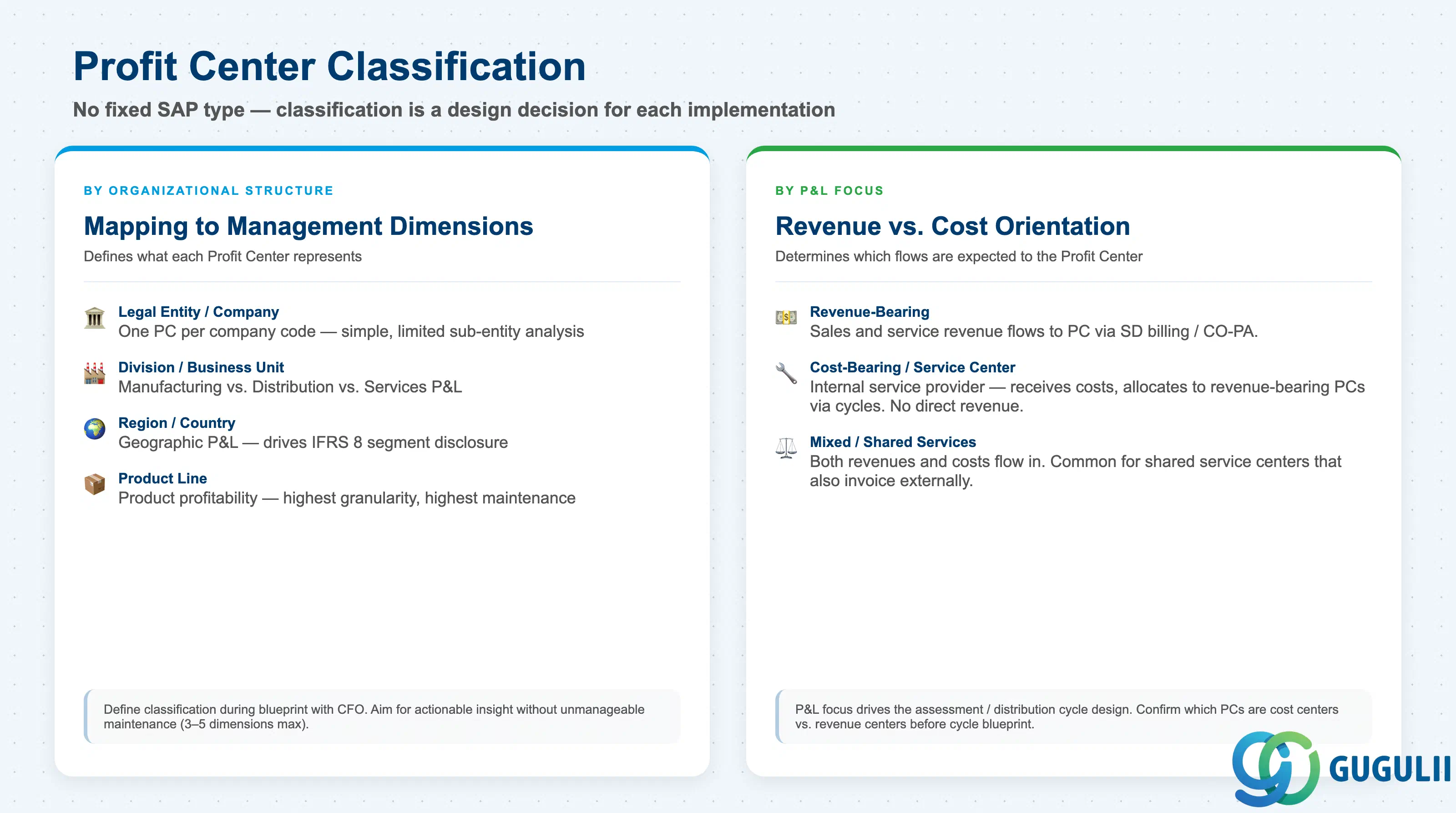

1.2 利益センタのタイプと分類

組織範囲(会社/事業部門/地域/製品ライン)と損益計算書の焦点(収益負担/コスト負担/混合)による利益センタ分類を示す比較グリッド

SAPは固定された利益センタタイプを強制しません。その分類は完全に設計上の判断です。ただし、プロジェクトでは通常、以下のいずれかの軸に沿って利益センタを定義します。

分類説明ユースケース主要な動作
法人別会社コードごとに1つの利益センタ法主体が管理単位となる小規模組織セグメント = 会社コード。シンプルだが、サブエンティティ分析が制限される
事業部/事業単位別利益センタを主要な事業部門にマッピング製造 vs 流通 vs サービスの損益計算法主体とは独立した事業部管理レポートを可能にする
地域/国別利益センタを地理的単位にマッピング多国籍企業の地域別損益計算IFRS第8号に基づく地理的セグメント開示のためのセグメント報告を促進する
製品ライン別利益センタを製品ファミリーにマッピング製品収益性分析高い粒度。各製品ラインへの信頼性の高い収益配分が必要
プロジェクト別(一時的)主要プロジェクト向けの短期間の利益センタ管理レベルでの資本プロジェクト追跡一時的な追跡には内部指図の使用を検討すること

設計原則: ブループリント段階で、CFOおよび経営報告チームと協議の上、利益センタの分類を定義します。適切な粒度とは、実用的な経営インサイトを提供しつつ、管理不能なメンテナンス負荷を生み出さないものです。3~5の経営ディメンション(例:事業部門×地域)による利益センタのマトリクスは実現可能ですが、20のディメンションは実現不可能です。


1.3 組織レベルとデータ階層

利益センタは管理領域レベルでスコープ設定され、すべての利益センタは標準階層(利益センタグループ)に割り当てる必要があります。

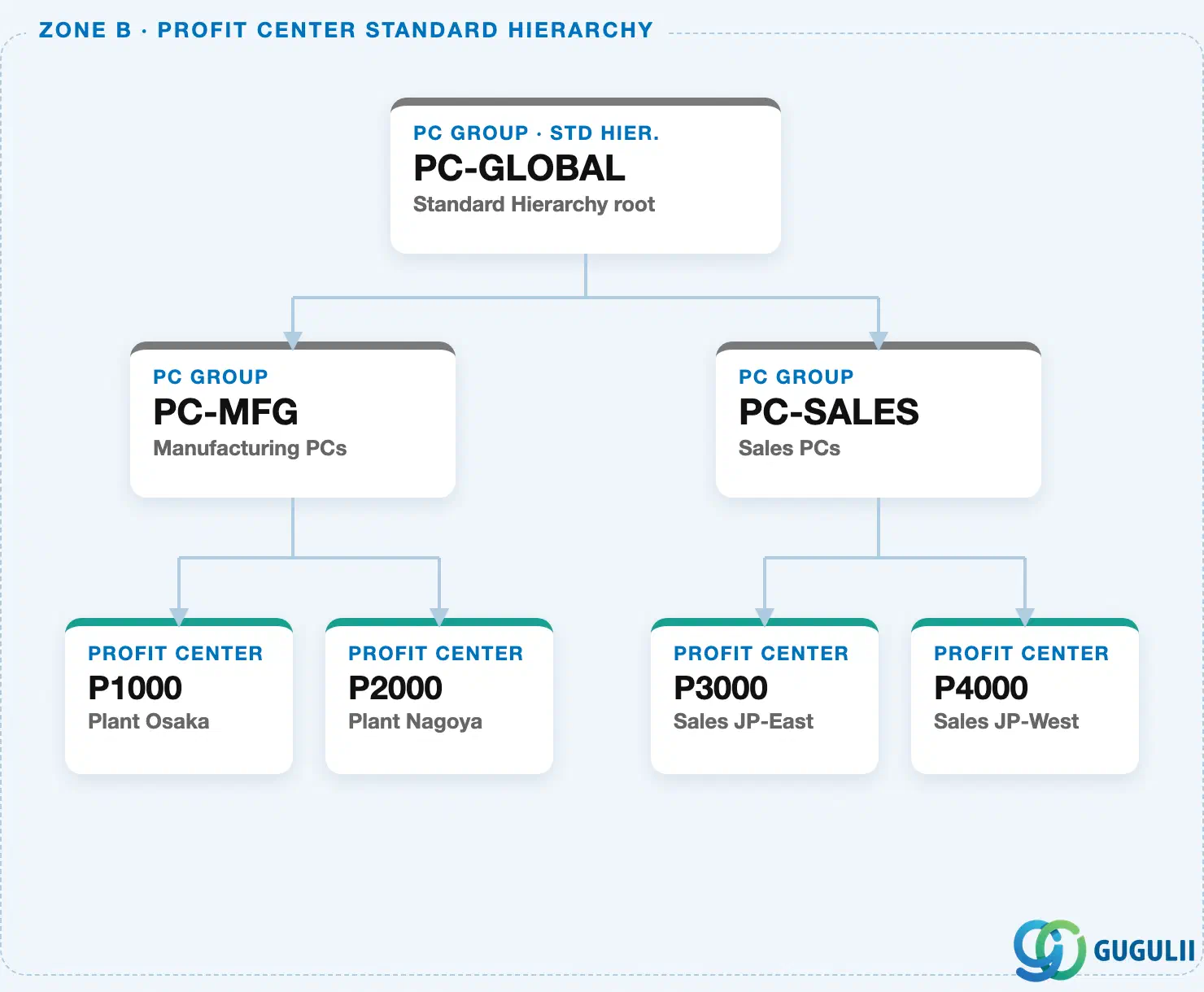

CO領域スコープの利益センタを標準階層グループの下に示す階層図

原価センタは利益センタを直接参照します。これにより、損益計算結果が原価収集単位から経営報告単位に帰属されます。

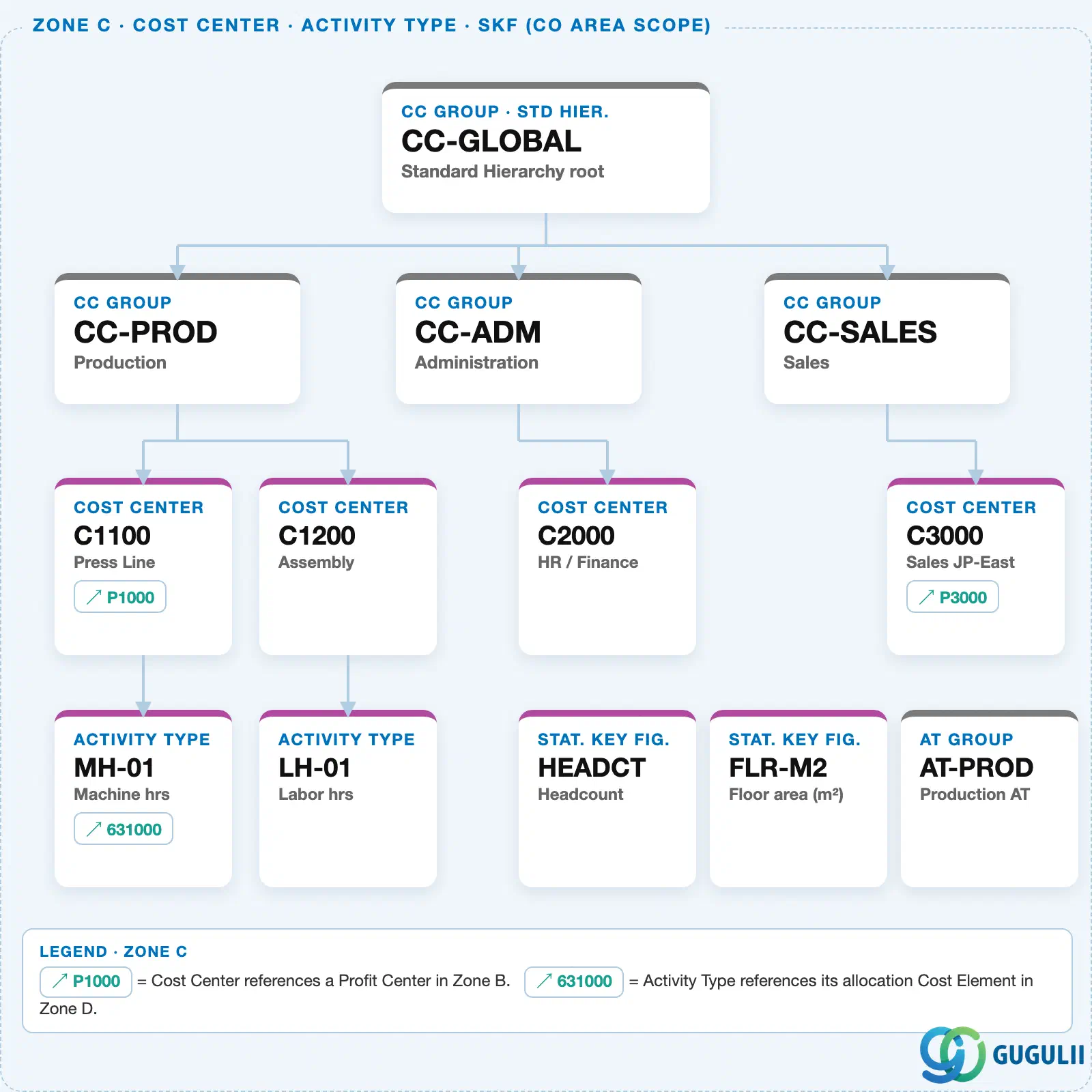

原価センタが利益センタを参照する階層図

具体的な例を用いたデータ階層

Controlling Area 1000
   │
   └── PC Group "PC-SALES"        Sales PCs
          │
          └── Profit Center "P3000"   Sales JP-East
                 ↑
                 └── referenced by ── Cost Center "C3000"   Sales JP-East (Zone C)

設計原則: 特定の法的エンティティに転記を制限する必要がある場合にのみ、会社コードを利益センタに割り当てます。単一会社コードのCO領域ではこの制限は不要です。複数会社コードのCO領域では、会社間転記を防止し、照合を簡素化します。


1.4 他のマスタデータオブジェクトとの統合

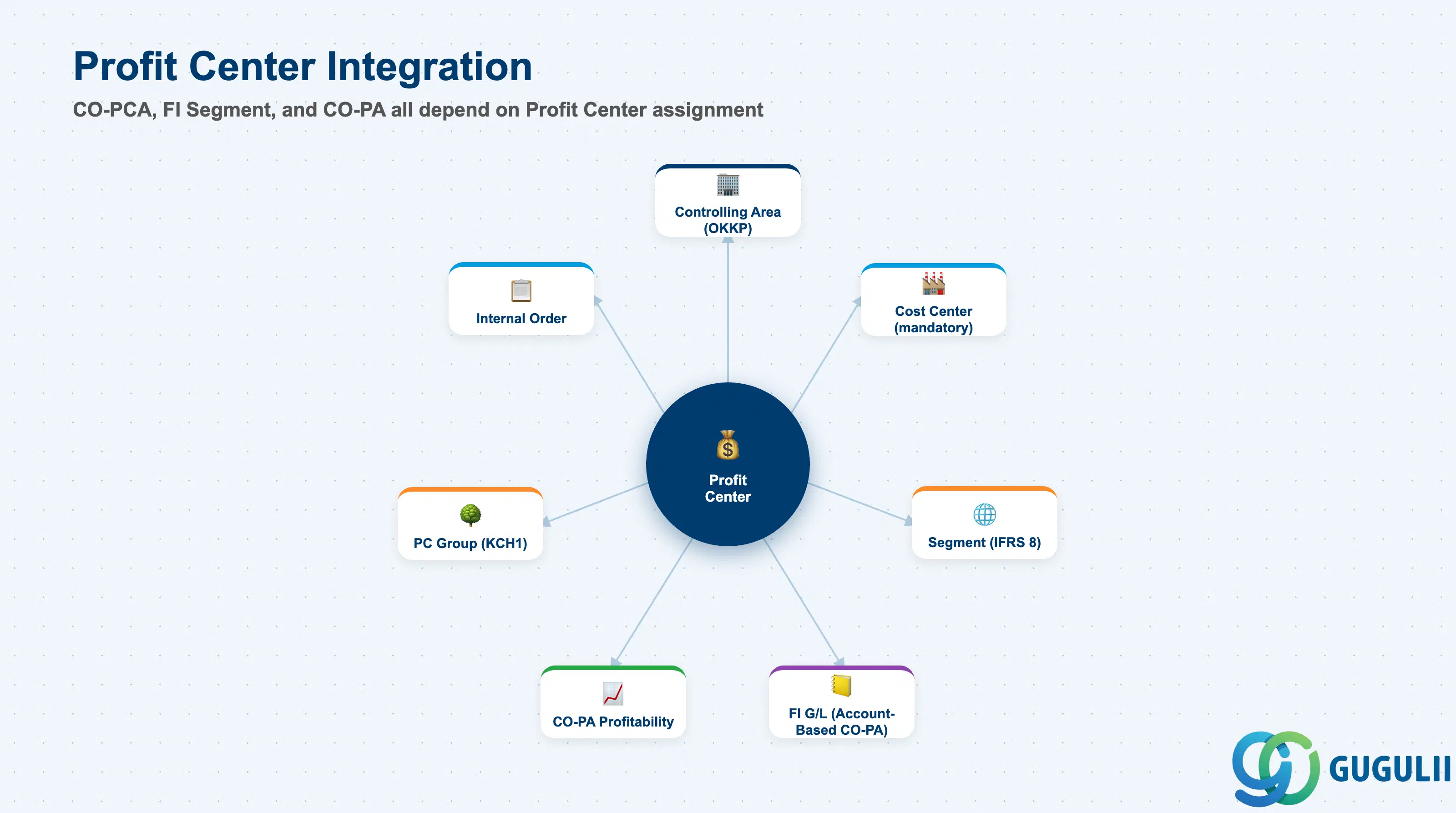

利益センタを中心に、管理領域、原価センタ、セグメント、FI総勘定元帳、CO-PA、利益センタグループに接続されたハブアンドスポーク図

オブジェクト関係性実務上の注意点
管理領域利益センタは管理領域内で定義され、その範囲に制限される利益センタに転記するすべての原価対象(原価センタ、指図)は、同じ管理領域に属している必要があります。
原価センタ (KS01)原価センタは利益センタを参照する — S/4HANAでは必須すべての原価センタには、正確に1つの利益センタが割り当てられている必要があります。原価センタへのすべての転記は、勘定ベースCO-PAメカニズムを介して、割り当てられた利益センタに自動的にフローします。
内部指図 (KO01)内部指図は利益センタを参照する間接費指図および投資指図は利益センタに転記します。指図の決済により、コストは決済受取先(原価センタ、資産、CO-PA)に転送され、これらの受取先はそれぞれ独自の利益センタ割当を持ちます。
セグメント (FI)利益センタは外部報告用のセグメントにリンクされる利益センタのセグメント項目により、IFRS 8に基づくセグメント別財務諸表が可能になります。1つのセグメントで複数の利益センタをカバーできます。ブループリント時に外部監査チームと連携してセグメントを定義してください。
利益センタグループ (KCH1)利益センタは標準階層およびオプションの代替グループのメンバーである標準階層への所属は必須です。アドホックレポートや配賦サイクル用の代替グループはオプションです。
CO-PA (収益性分析)利益センタはCO-PA明細の特性である勘定ベースCO-PA(S/4HANAでは必須)は、すべてのCO-PA明細で利益センタを捕捉します。原価ベースCO-PAでは、導出ルールを使用して利益センタ特性を設定します。

パート 2: CO固有のフィールド詳細

2.0 COの管轄範囲

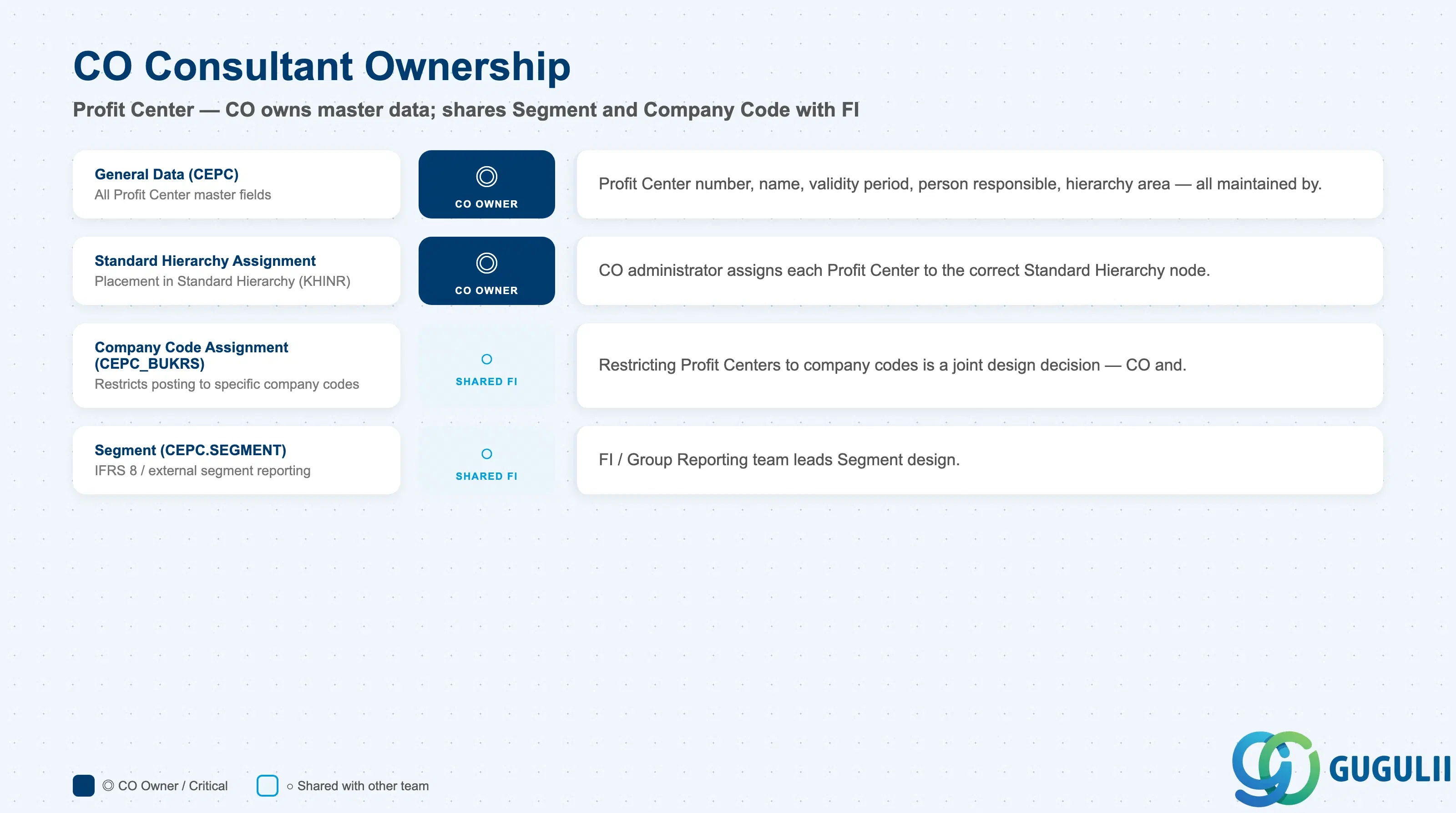

利益センタデータセクション(一般データ、階層割当、会社コード割当、セグメント)におけるCOオーナーシップを示すチェックリスト

データセクションCO関与備考
基本データ (CEPC)◎ 主管すべての利益センタマスタデータ項目 — CO管理者が管理
標準階層割当◎ 主管階層ノード割当 — CO管理者が各PCが正しく配置されていることを確認
会社コード割当 (CEPC_BUKRS)○ FIと共有利益センタを会社コードに制限することは共同設計上の判断 — COとFIで調整が必要
セグメント (CEPC.SEGMENT)○ FIと共有セグメント割当は外部IFRS第8号報告を促進 — FI/グループレポーティングチームが設計を主導し、COが値を割り当てる

凡例: ◎ = オーナー/重要, ○ = 直接関与


2.1 一般データ (CEPC)

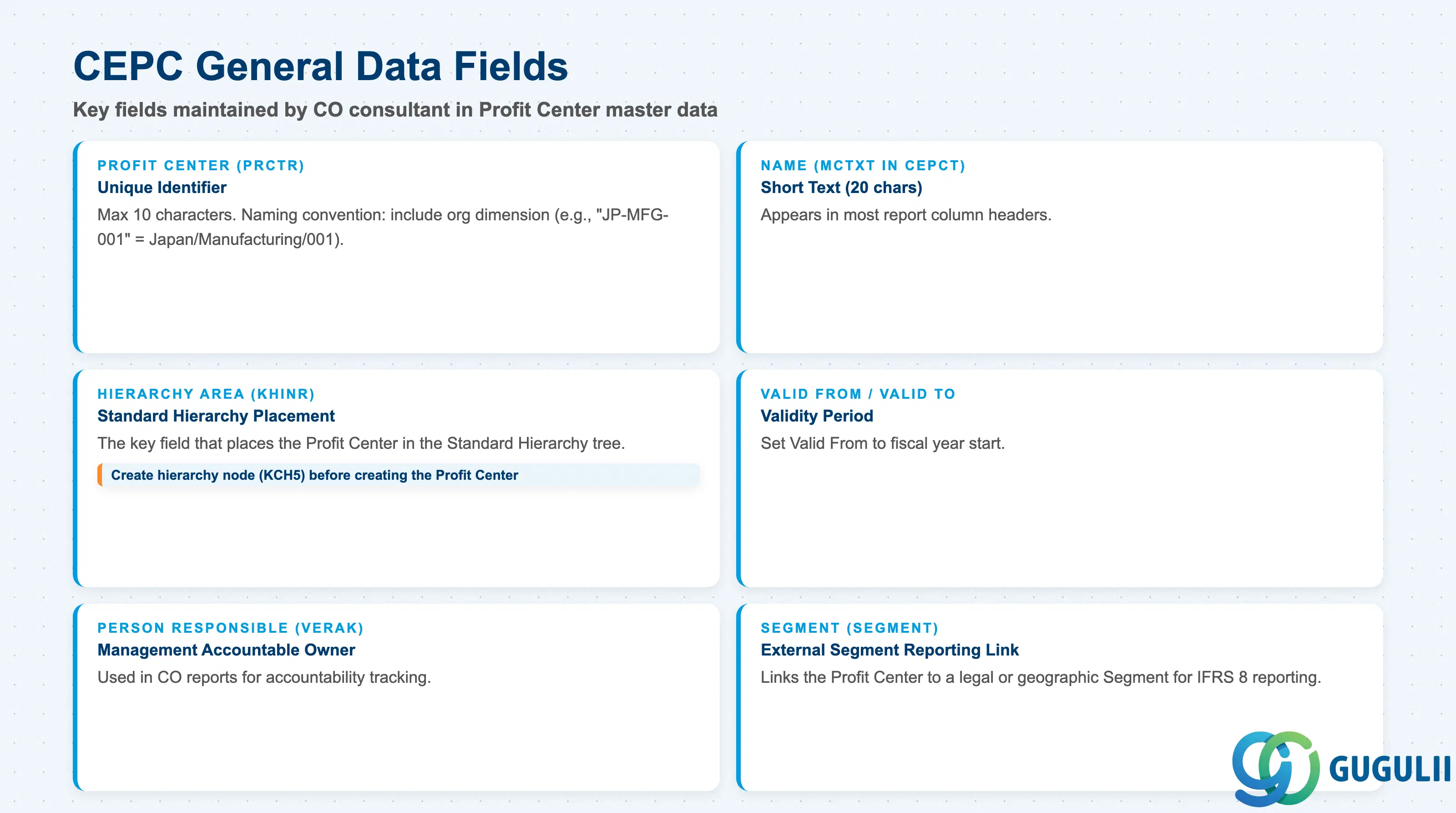

主要なCEPCフィールドのチェックリスト: 利益センタ、名称、階層エリア、有効開始日/終了日、責任者、部門、セグメント

フィールド説明実務上の使用例
利益センタ (PRCTR)管理領域内の一意の識別子最大10文字。組織的な側面を反映した命名規則を使用してください(例:「JP-MFG-001」= 日本 / 製造 / シーケンス001)。S/4HANAでは、利益センタはすべてのCO-PA明細行とFI伝票セグメントに表示されます。明確な命名規則により、レポートの可読性とトラブルシューティングが大幅に向上します。
名称 (CEPCTのMCTXT)短文テキスト(20文字)と長文テキスト短文テキストは、ほとんどのレポートの列ヘッダーに表示されます。短くても具体的に記述してください。「MFG01」よりも「日本製造」の方が適切です。長文テキストには、組織範囲、責任事業部門、最終更新日を記載する必要があります。
有効開始日 (DATAB)有効期間開始日導入の会計年度開始日に設定します。S/4HANAでは、計画された組織変更のために将来の有効開始日を設定して利益センタを作成できます。生産期間より前の過去の有効開始日は設定しないでください。過去の転記には影響しませんが、履歴レポートで混乱を引き起こす可能性があります。
有効終了日 (DATBI)有効期間終了日恒久的な利益センタの場合は、無期限(9999-12-31)のままにします。特定の日付で廃止予定の利益センタにのみ、具体的な終了日を設定します。終了日より前に、ブロック済みインジケータを使用して利益センタへの新規転記をブロックし、遅延転記を防止します。
責任者 (VERAK)管理レベルの責任者の名前COレポートで責任追跡のために使用されます。組織上の責任が変更された場合に更新します。大規模組織では、責任者は多くの場合、原価センタマネージャーまたは部門長です。ブループリント中にガバナンスモデルを確認してください。
階層エリア (KHINR)この利益センタが割り当てられる標準階層ノード利益センタを標準階層ツリーに配置するためのキーフィールドです。既存の階層ノードを参照する必要があります。ノードがまだ存在しない場合は、利益センタを作成する前にKCH5で作成します。ここでの誤った割り当ては、すべての管理レポートの誤ったセクションに利益センタが表示される原因となります。
セグメント (SEGMENT)外部セグメント報告用のFIセグメント利益センタをIFRS 8および類似の外部報告要件のための法的または地理的セグメントにリンクします。1つのセグメントで複数の利益センタをカバーできます。セグメント報告が不要な実装では、空白のままにします。ブループリントが確定する前に、FIリーダーと要件を確認してください。
部門 (ABTEI)組織部門オプションのフリーテキストフィールド。一部の組織では、利益センタレベル以下の追加の報告ディメンションとしてこれを使用します(例:共有サービス利益センタ内の「財務」対「人事」)。ほとんどのCOレポートでは、標準のドリルダウンディメンションとして利用できません。その目的にはCO-PA特性を使用してください。
