SAP CO 活動タイプ

SAP CO 活動タイプ
アクティビティタイプは、SAP管理会計において原価センタ間の数量ベースの内部コスト配分を可能にする、サービスの測定単位です。配賦サイクルがパーセンテージや固定金額でコストを配分するのに対し、アクティビティタイプ配分は、消費された機械時間、作業時間、キロワット時などの測定可能な数量に、計画または実績の単価を乗じてコストを配分します。アクティビティタイプは、製品原価計算(標準原価見積の活動ベースの構成要素を駆動する)と原価センタ会計(意味のある活動ベースの差異分析を可能にする)の基盤です。
第1部: 活動タイプ — 基本概念(全モジュール共通)
1.1 活動タイプとは

アクティビティタイプは、原価センタが他の原価対象に提供する特定のサービスを表します。サービスを実行する原価センタが送信元であり、サービスを受ける原価対象(製造指図、WBS要素、内部指図、別の原価センタ)が受信先です。配賦数量はアクティビティタイプの単位(例:時間)で測定され、コストは活動価格を使用して転送されます。これは、計画価格(標準原価見積の場合)または実績価格(期末に計算)のいずれかです。
| 項目 | 詳細 | |
|---|---|---|
| 役割 | 内部原価配賦のためのサービス測定単位 — 数量 × 価格 = 配賦原価。活動基準の標準原価見積と差異分析の基礎となる | |
| 使用するモジュール | CO-CCA(原価センタ会計 — 配賦元原価センタ活動)、CO-PC(製品原価計算 — 標準原価見積における活動価格)、PP(作業手順の作業が活動タイプを参照し、製造原価を積上げ)、PS(WBSおよびネットワーク要素を介したプロジェクト活動原価) | |
| トランザクション | KL01(作成)、KL02(変更)、KL03(照会)、KL04(削除)、KP26(活動価格計画)、KBK6(実績活動実績入力) | |
| 主要テーブル | CSLA(活動タイプマスタデータ — 一般)、CSLB(管理領域別活動タイプデータ)、CSSL(原価センタ × 活動タイプ割当) | |
| S/4HANAに関する注意点 | 活動タイプの定義と価格計画はECCから変更なし。S/4HANAでは、活動配賦の実績価格はKSII(実績活動価格計算)で計算され、ECCからの手動価格入力フローに代わる。Fioriアプリ:「活動タイプの管理」および「活動価格の計画」。 |

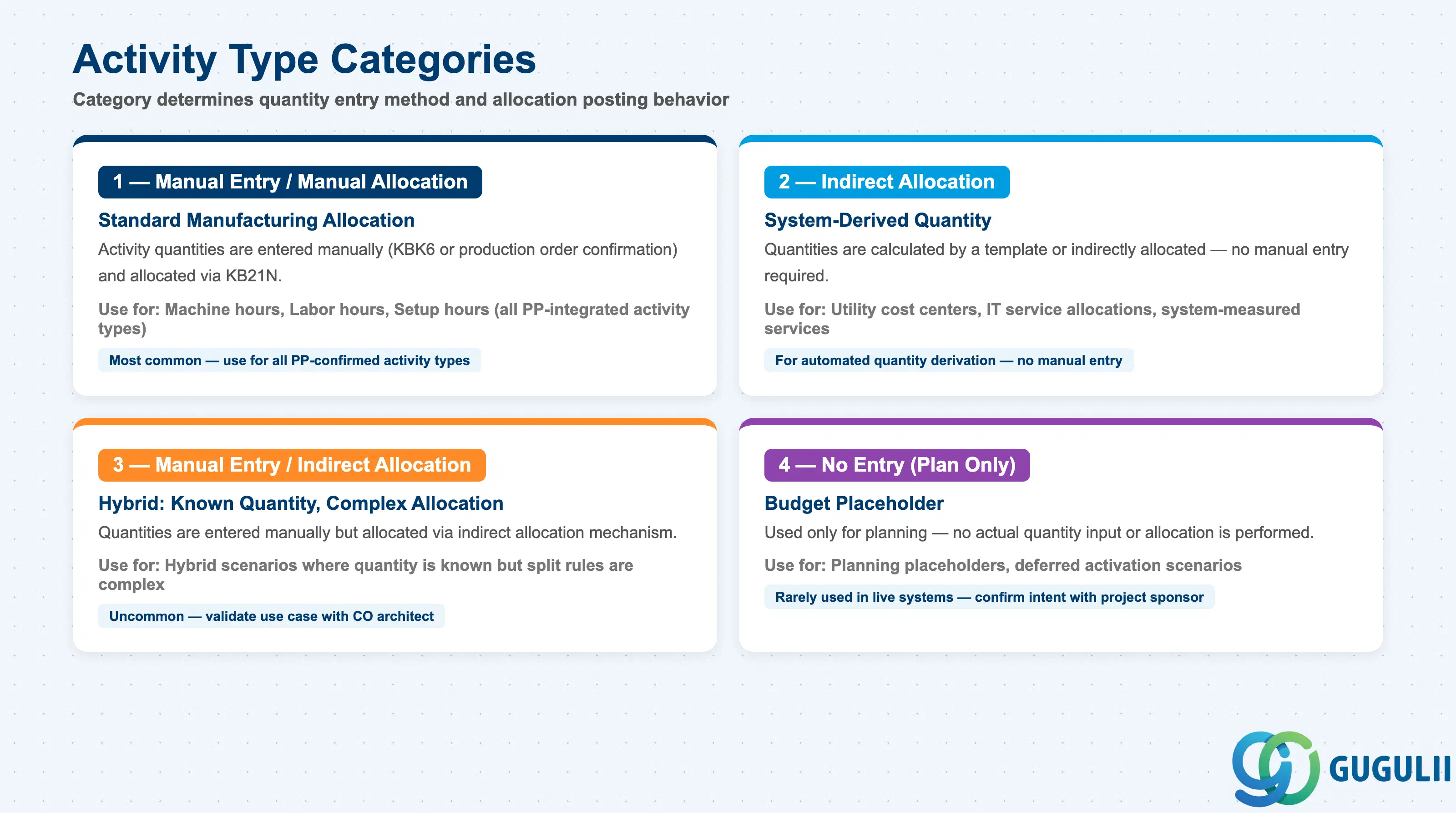

1.2 活動タイプカテゴリ

アクティビティタイプカテゴリは、活動数量の入力方法と配賦の実行方法を決定します。これは、各アクティビティタイプにとって最も重要な設計上の決定事項です。
| カテゴリ | コード | 説明 | ユースケース |
|---|---|---|---|
| 手動入力 / 手動配賦 | 1 | 活動数量は手動で入力され(KBK6または製造指図確認)、KB21Nを介して手動で配賦されます | 製造指図入庫時に確認される機械時間、生産管理者が入力する作業時間、製造活動タイプの標準 |
| 間接配賦 | 2 | 数量はテンプレートによって計算されるか、間接的に配賦されます — 手動入力は不要です | 数量がシステムで導出される自動化された原価センタサービス活動(例:ERPシステムトランザクションがユーザ部門に配賦される) |
| 手動入力 / 間接配賦 | 3 | 数量は手動で入力されますが、間接配賦メカニズムを介して配賦されます | ハイブリッドシナリオ — 活動数量は既知であるが、配賦ロジックが複雑な場合 |
| 入力なし(計画のみ) | 4 | 活動タイプは計画にのみ使用されます — 実績数量の入力や配賦は実行されません | 実績転記を意図しない予算計画活動、将来の有効化のためのプレースホルダー |
設計原則: ほとんどの製造活動タイプはカテゴリ1(手動入力/手動配分)を使用します。ユーティリティ(電気、水)の活動タイプは、多くの場合カテゴリ2または3を使用します。カテゴリ4は生産ではほとんど使用されません。ブループリント中にPPコンサルタントと確認し、各活動タイプが製造指図レベルで実績確認を持つかどうかを確認してください。
1.3 組織レベルとデータ階層
活動タイプは管理領域レベルでスコープ設定され、それを実行する原価センタに紐付けられます。

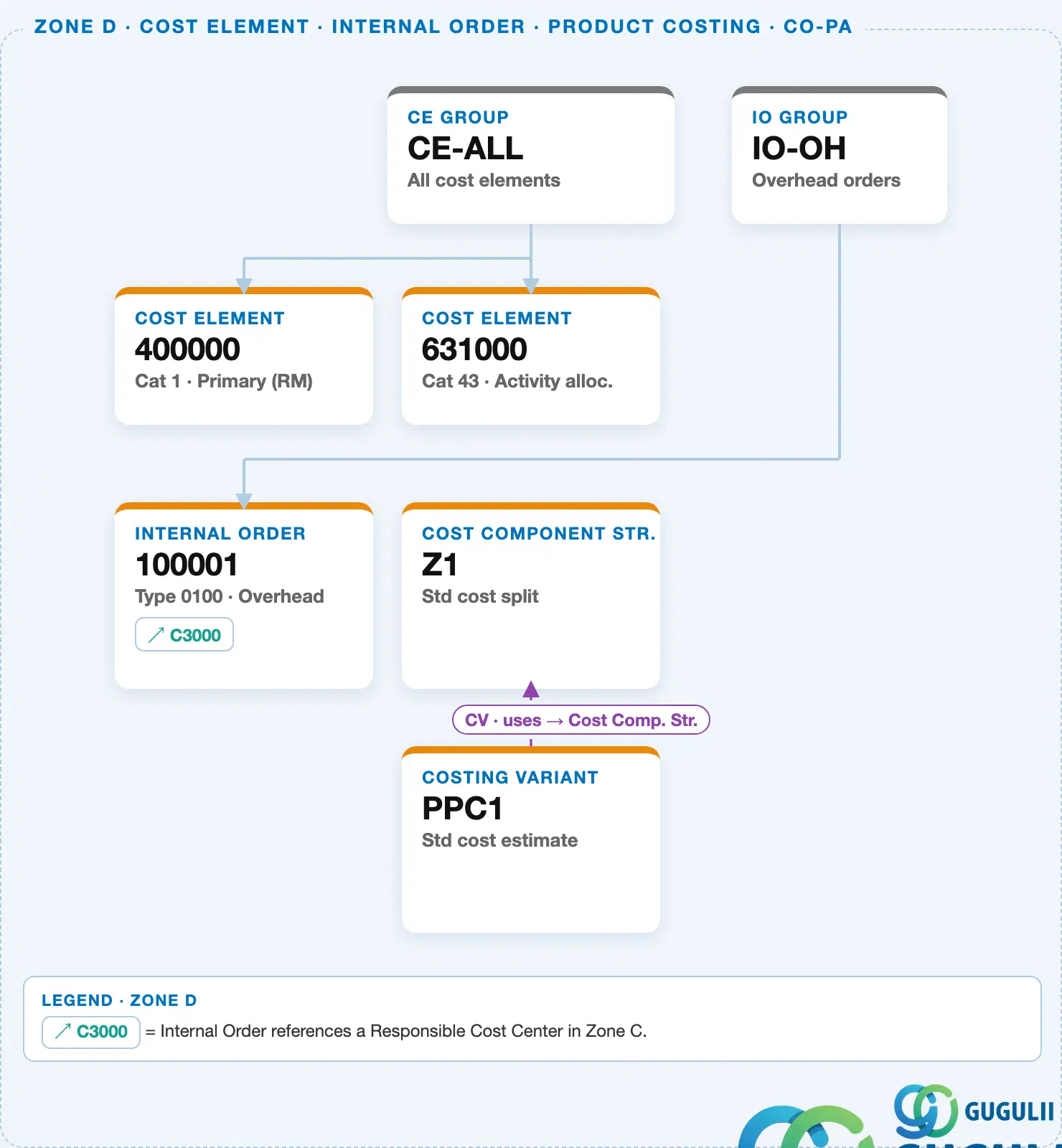

すべての活動タイプは、二次原価要素(カテゴリ43)を参照します。これは、活動タイプが別の原価対象に請求するために使用される際に、貸方転記を担う「配賦原価要素」です。

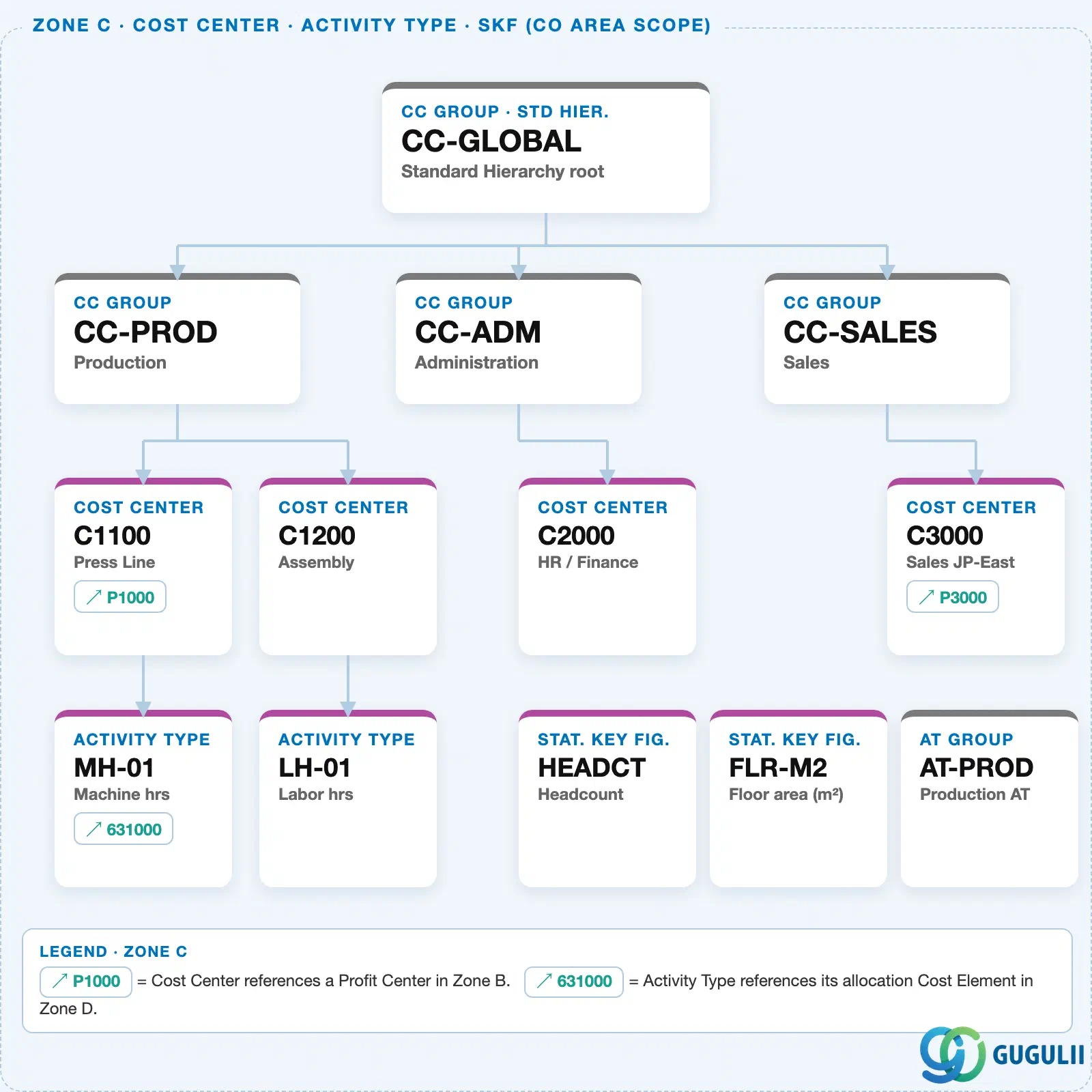

具体的な例を用いたデータ階層
Cost Center "C1100" Press Line
│
└── Activity Type "MH-01" Machine hrs
↓
└── references ── Cost Element "631000" Cat 43 · Activity allocation設計原則: 原価センタごとに個別の活動タイプを作成するのではなく、同じ種類の作業を実行するすべての原価センタで1つの活動タイプを共有します(例:すべての機械時間に対して「MH-01」)。価格計画は引き続き原価センタ×活動タイプの組み合わせごとに行われるため、タイプを共有しても価格が強制的に統一されることはありません。

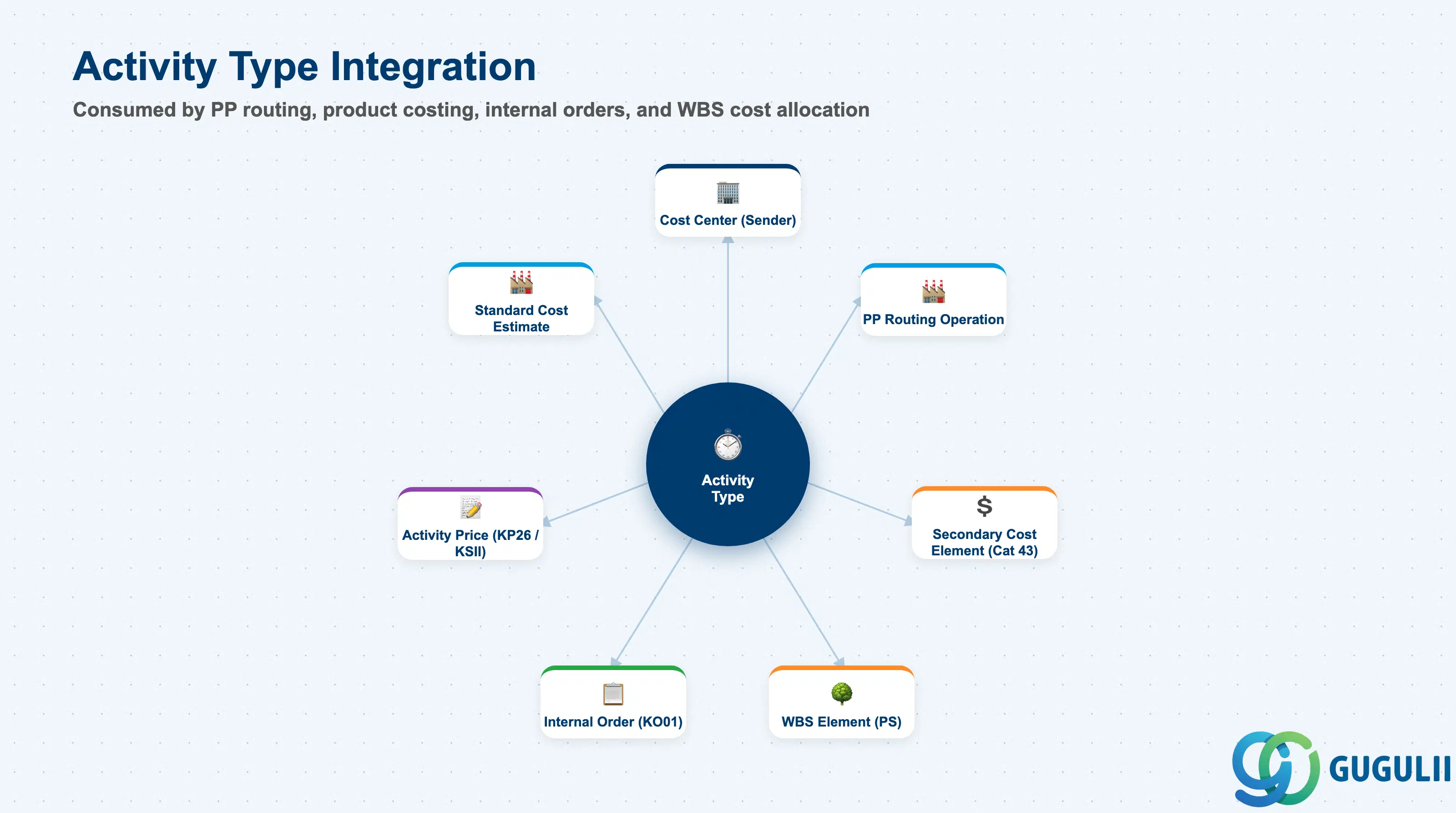

1.4 他のマスタデータオブジェクトとの統合

| オブジェクト | 関係性 | 実務上の注意点 | |
|---|---|---|---|
| 原価センタ (KS01) | 活動タイプは原価センタによって実行される(割り当てられる) | 原価センタは活動配分の送信元です。活動配分は、送信元の原価センタに貸方(二次原価要素を使用)を、受信側の原価対象に借方を作成します。 | |
| 二次原価要素 (カテゴリ 43) | すべての活動タイプは、配分転記のために二次原価要素を参照する | 二次原価要素(カテゴリ 43 — 活動配分)は、活動タイプが有効化されると自動的に作成されるか、CO管理者が事前に作成する必要があります。これはFIには表示されません。活動の貸方と借方のためのCO内部の分類です。 | |
| 製造指図ルーティング (PP) | ルーティング作業は、標準原価計算のために活動タイプを参照する | 各ルーティング作業は、作業区原価センタの活動タイプを参照します。標準原価見積は、作業の標準時間に活動レートを乗じて、製品の標準原価における活動ベースの構成要素を計算します。 | |
| WBS要素 (PS) | 活動配分はWBS要素に転記できる | プロジェクトベースの実装では、プロジェクトチームはWBS要素に対して時間(活動時間)を実績確認し、原価は原価センタからプロジェクトへと流れます。 | |
| 活動価格計画 (KP26) | 計画価格は標準原価見積を決定する | 計画活動価格 = 計画原価センタコスト ÷ 計画活動数量。会計年度、管理領域、原価センタ、活動タイプごとに入力します。この価格は、期末に実績価格が計算されるまで、すべての標準原価見積実行で使用されます。 | |
| 実績活動価格 (KSII) | 実績価格は期末に計算される | KSIIは、実績原価センタコストと実績活動数量に基づいて実績価格を計算します。計画価格と実績価格の差 = 活動レート差異であり、これは差異分析に表示されます。 |
第2部: CO固有のフィールド詳細

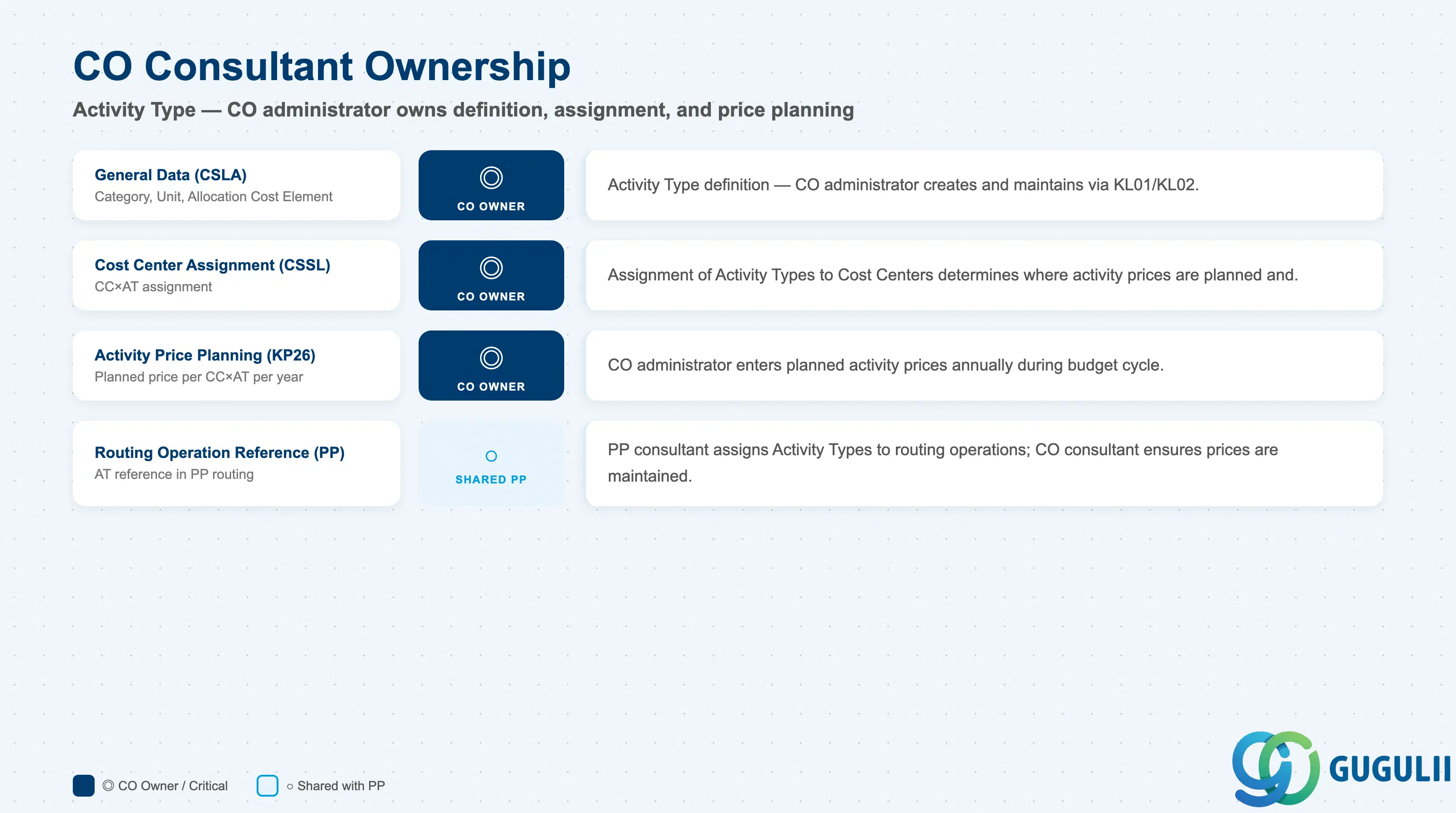

2.0 COの責任範囲

| データセクション | CO関与 | 備考 | |
|---|---|---|---|
| 一般データ (CSLA) | ◎ オーナー | 活動タイプ定義、カテゴリ、単位、配賦原価要素 — CO管理者が作成・保守 | |
| 原価センタ割当 (CSSL) | ◎ オーナー | 活動タイプの原価センタへの割当 — CO管理者 | |
| 活動価格計画 (KP26) | ◎ オーナー | 計画価格 — CO管理者が予算サイクル中に年次入力 | |
| 作業手順作業参照 (PP) | ○ PPと共有 | PPコンサルタントが活動タイプを作業手順作業に割当、COコンサルタントは価格が保守されていることを確認 |
凡例: ◎ = オーナー/重要, ○ = 直接関与

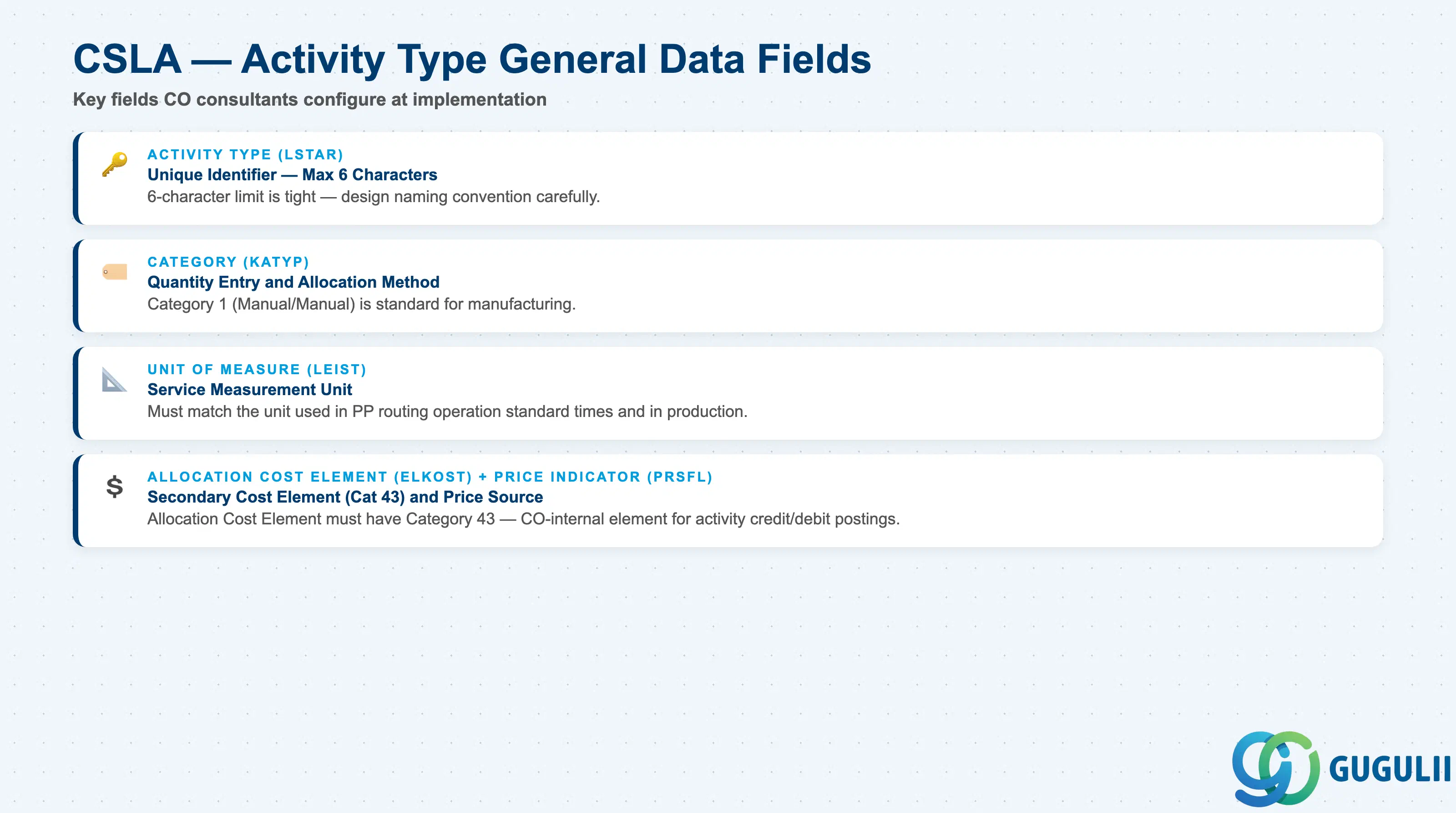

2.1 一般データ (CSLA)

| フィールド | 説明 | 実務上の使用 | |
|---|---|---|---|
| 活動タイプ (LSTAR) | 管理領域内の一意の識別子 | 最大6文字。説明的なコードを使用する(例:“MACH01”、“LABOR1”、“SETUP1”)。グローバルテンプレートの場合は、機能コードを接頭辞として付ける(例:“LAB-MFG”、“MACH-CNC”)。6文字制限は厳しいため、命名規則を慎重に設計すること。S/4HANAでは、活動タイプコードはPPの工順オペレーションや製造指図の作業完了確認にも表示されるため、PPコンサルタントや現場ユーザーが認識可能でなければならない。 | |
| 活動タイプカテゴリ (KATYP) | 分類(1、2、3、または4) | 転記と数量入力の動作を決定する。カテゴリ1(手動入力/手動配分)は製造で最も一般的。工順設計時に、カテゴリが確認プロセス設計と一致していることをPPチームと確認すること。 | |
| 測定単位 (LEIST) | 活動の測定単位 | 通常:H(時間)、MIN(分)、PC(個)、KWH(キロワット時)、KM(キロメートル)、TON(トン)。単位は、工順オペレーション標準時間(PP)および製造指図の作業完了確認で使用される単位と一致していなければならない。実績転記が存在した後の単位変更は技術的には可能だが、運用上の混乱を招くため、設計時に確認すること。 | |
| 配賦原価要素 (ELKOST) | 配賦転記に使用される二次原価要素(カテゴリ43) | 対応する二次原価要素がまだ存在しない場合は活動タイプの有効化時に自動的に作成されるか、既存のものを参照する。配賦原価要素はカテゴリ43でなければならない。これは、活動配賦中に送信原価センタの貸方と受信原価対象の借方に記録されるCO内部原価要素である。この要素が、配賦や決済(カテゴリ41、42、21)用に既に定義されている他の二次原価要素と競合しないことを検証すること。 | |
| 価格決定指標 (PRSFL) | 活動価格の決定方法を制御する | 1 = 計画価格、計画データから自動計算(最も一般的)。2 = 実績価格、期末にKSIIで計算。3 = 目標原価ベースの価格。ほとんどの実装では、標準原価見積には「1」を使用し、差異レポート用に期末にKSIIで実績価格を計算する。実績データが存在した後に価格決定指標を変更するには、価格計算の再実行が必要となる。 |
