Material Master(品目マスタ)は、SAP PSにおけるプロジェクト調達と資材予約の基盤です。ネットワーク作業向けに予約されたすべての構成品、WBS要素に購買されたすべての資材、プロジェクトへの在庫転送は、すべてこのマスタに遡ります。本記事では、Material Masterの構造、ビュー、組織レベル、そしてPSコンサルタントが習得すべきフィールドレベルの詳細について解説します。


第1部: 品目マスタ — 基本概念(全モジュール共通)

1.1 マテリアルマスタとは

Material Master(品目マスタ)は、企業が取り扱うすべての品目(アイテム/製品)に関する情報を一元管理する中心的なリポジトリです。原材料、半製品、完成品、消耗品、そして企業内を流通するその他すべての品目が対象となります。

項目詳細
役割エンタープライズ全体におけるすべてのマテリアル属性の唯一の情報源(シングル・ソース・オブ・トゥルース)
使用するモジュールMM(購買、在庫管理)、PP(生産計画、MRP、BOM)、SD(販売、出荷、ATP)、WM/EWM(倉庫管理、入庫/出庫ピッキング)、QM(品質検査、CoA)、FI(在庫評価、自動転記)、CO(標準原価、差異分析)、PM(プラント保全、MRO調達)、PS(プロジェクト調達、マテリアル割り当て)、CS(カスタマーサービス、スペアパーツ)、EHS(危険物管理、環境コンプライアンス)、GTS(貿易コンプライアンス、HSコード、輸出管理)
トランザクションMM01(作成)/ MM02(変更)/ MM03(表示)
S/4HANAでの変更点マテリアル番号の長さが18桁から40桁に拡張(MATNR項目)

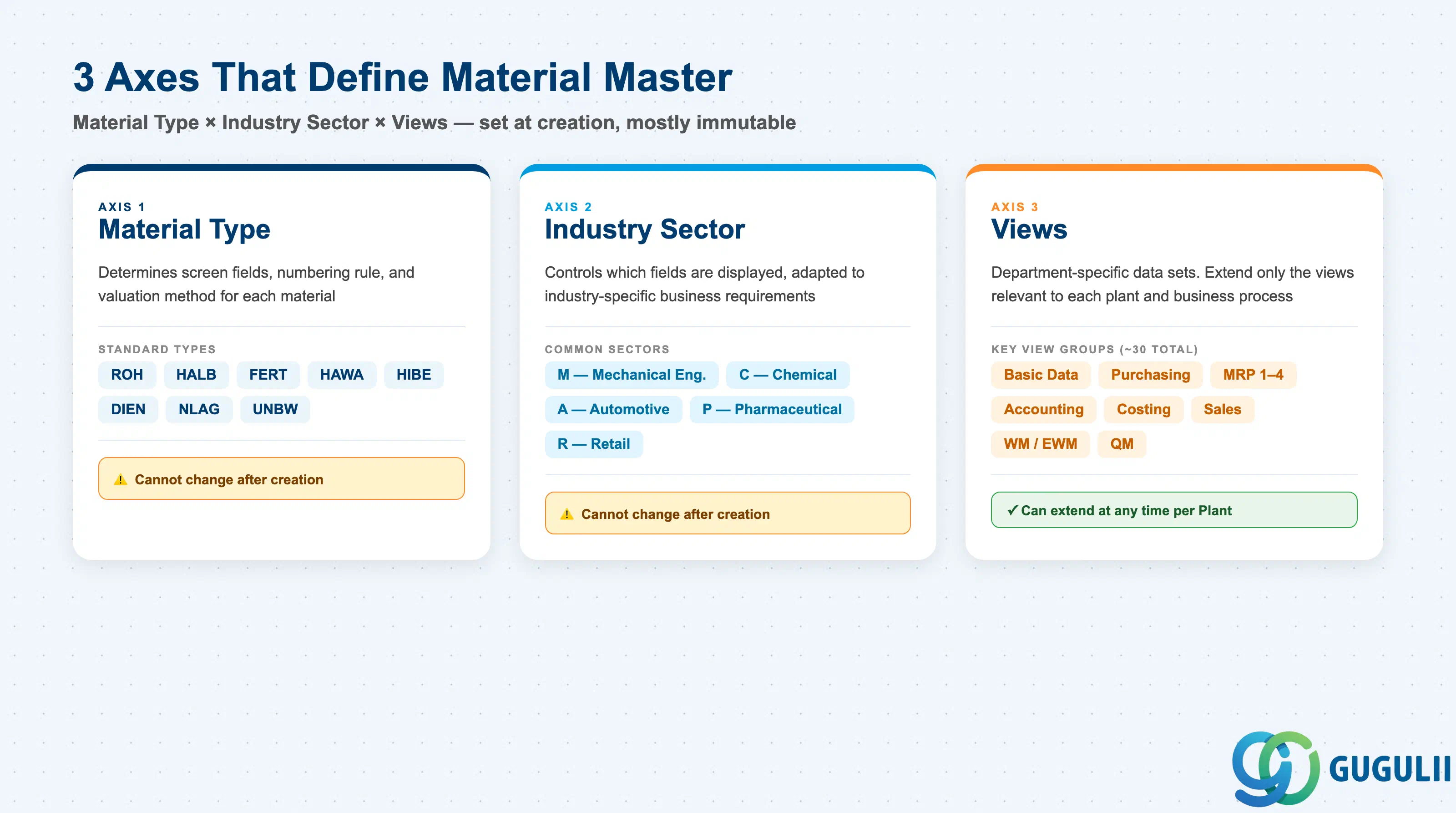

1.2 三つの定義軸:品目タイプ × 産業セクター × ビュー

SAP Material Master — 3つの定義軸:品目タイプ、業種、ビュー

Material Masterレコードの構造は、次の3つの軸の組み合わせによって決定されます。

軸説明例
品目タイプ品目を分類します。画面レイアウト、番号割り当て、評価方法を制御しますROH、FERT、HALB
業種セクター業種区分です。業種特性に基づいて表示されるフィールドを制御しますM(機械)、C(化学)、A(自動車)
ビュー部門ごとに整理されたデータセットです。必要なビューのみを拡張する必要があります基本データ、MRP、会計

重要: 一度作成されたマテリアルタイプと業種は、原則として変更できません。設計時にこれらを確定してください。

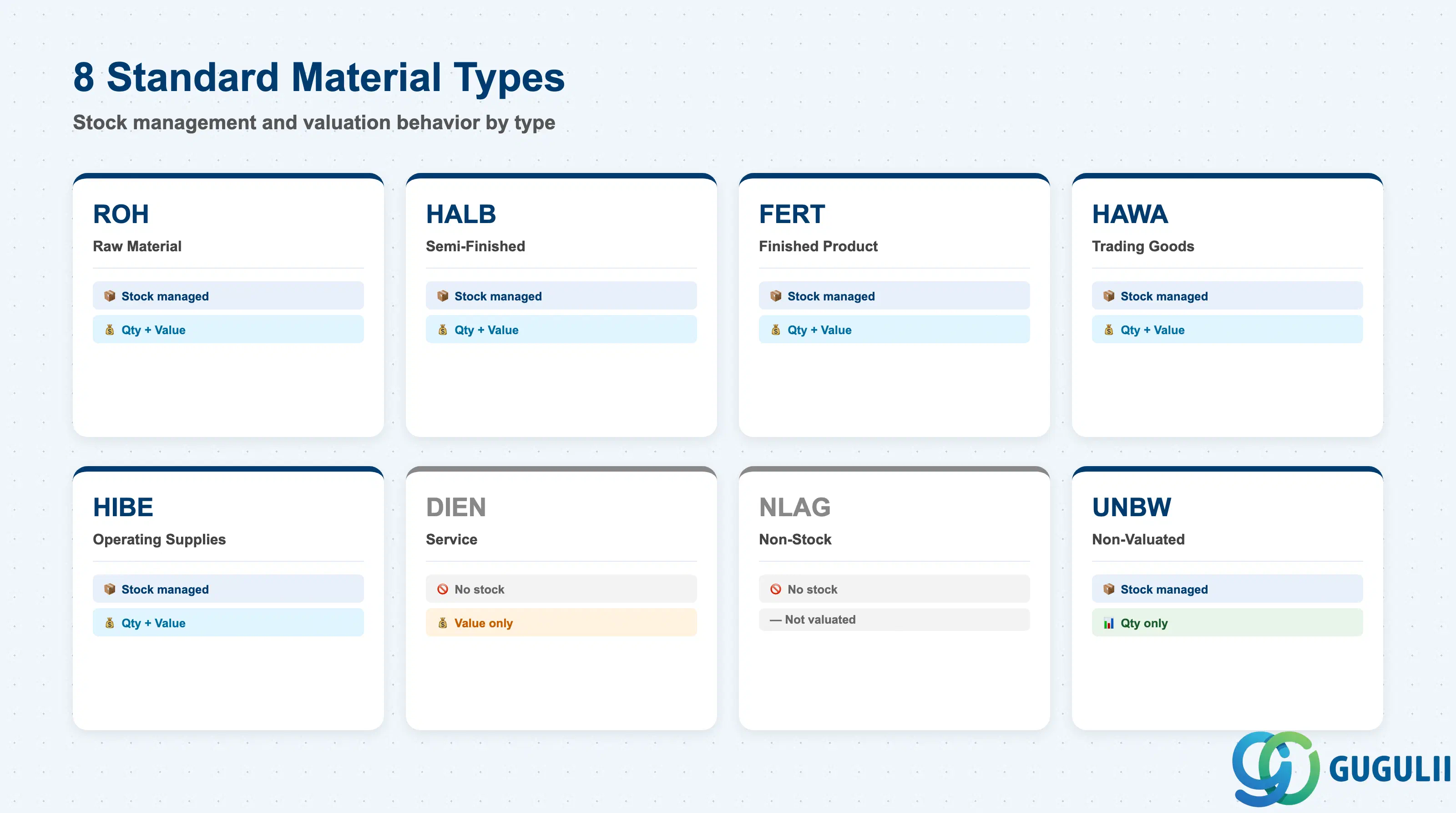

1.3 主要な品目タイプ

SAP MM — 在庫管理および評価属性を持つ8つの標準品目タイプ

コード名称用途在庫管理数量/金額
ROH原材料投入材料あり両方
HALB半製品社内で生産される中間品あり両方
FERT完成品社内生産/販売品あり両方
HAWA販売商品仕入販売品あり両方
HIBE業務用消耗品間接材料、消耗品あり両方
DIENサービスサービス品目なし金額のみ
NLAG非在庫品在庫管理なしなし—
UNBW非評価在庫数量のみ追跡あり数量のみ

1.4 ビュー構造

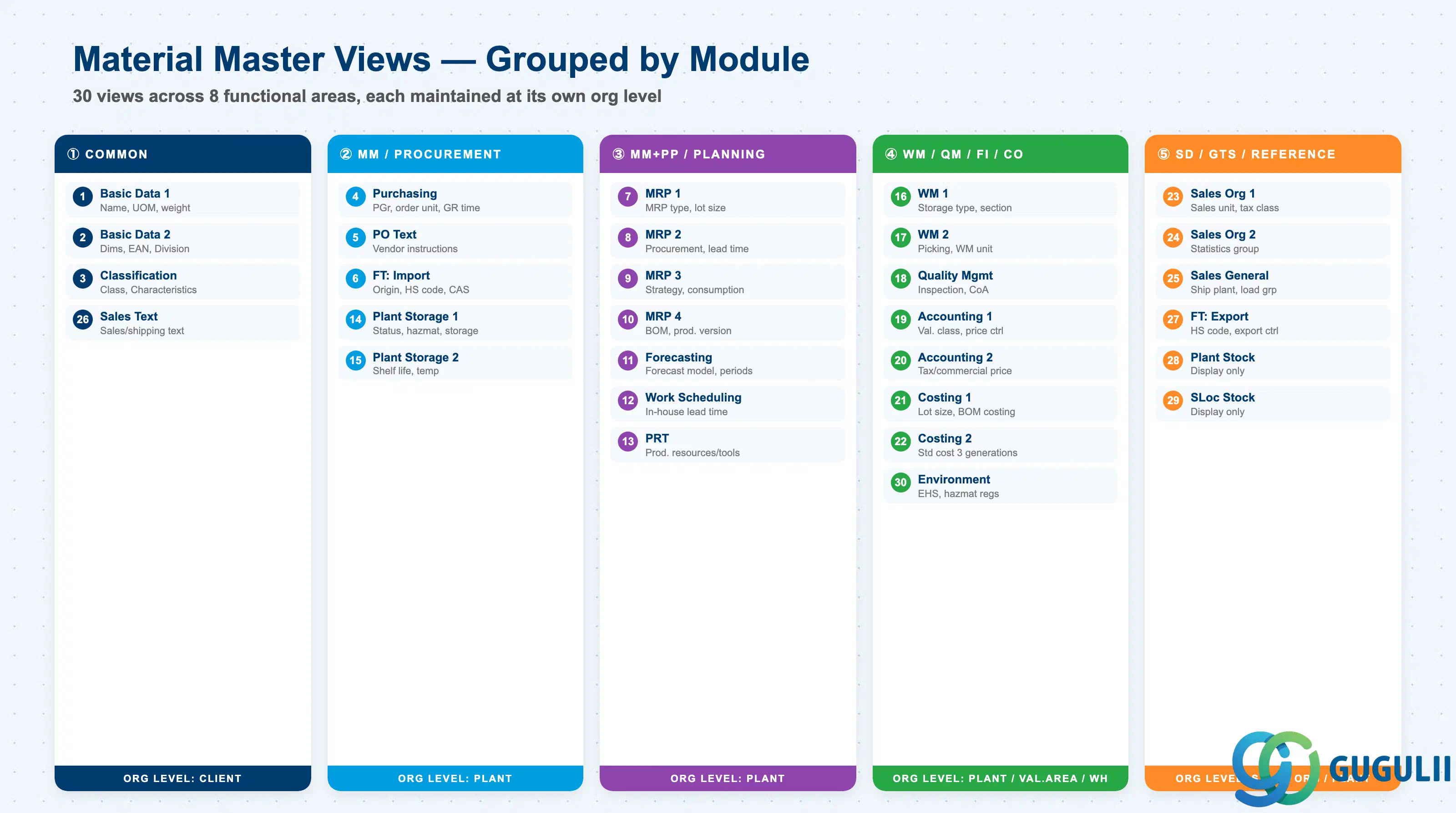

SAP 品目マスタ — オーナーモジュールと組織レベルでグループ化された30のビュー

Material Masterは部門ごとのビューに分割されています。各部門に必要なビューのみを拡張する必要があります。標準ビューは約30種類存在し、拡張するビューはMaterial Typeとビジネス要件に基づいて選択されます。

#ビュー主管部署キーフィールド組織レベル
1基本データ1クロスモジュール品目テキスト、基本単位、品目グループ、重量/容積クライアント
2基本データ2クロスモジュール寸法、EAN/UPC、旧品目番号、部門クライアント
3分類クロスモジュールクラス割当、特性値クライアント
4購買購買(MM)購買グループ、発注単位、入庫処理時間、ソースリスト必須フラグプラント
5購買発注テキスト購買(MM)発注テキスト、テキストID、言語プラント
6外国貿易: 輸入購買(MM) / GTS原産国、HSコード(輸入)、CAS番号、輸入ライセンスプラント
7MRP 1購買 / PP (MM/PP)MRPタイプ、MRPコントローラ、ロットサイズ、発注点プラント
8MRP 2購買 / PP (MM/PP)調達タイプ、特殊調達、計画納入日数、安全在庫プラント
9MRP 3購買 / PP (MM/PP)ストラテジグループ、消費モード、可用性チェックプラント
10MRP 4PP指向BOM選択、個別/総所要量、廃止フラグプラント
11需要予測購買 / PP (MM/PP)予測モデル、実績/予測期間、平滑化係数プラント
12工順計画生産(PP)生産単位、入庫保管場所、内製時間プラント
13生産資源/ツール生産(PP)生産資源/ツールデータプラント
14プラントデータ/保管 1在庫管理(MM) / EHSプラント固有品目ステータス、保管条件、危険物番号、EHSハザードデータプラント
15プラントデータ/保管 2在庫管理(MM)賞味期限管理、最低残存賞味期限、温度条件プラント
16倉庫管理 1倉庫(WM/EWM)倉庫番号、保管タイプ、保管セクション倉庫
17倉庫管理 2倉庫(WM/EWM)ピッキングタイプ、WM単位倉庫
18品質管理品質(QM)QM調達キー、検査タイプ、証明書タイププラント
19会計 1財務(FI)評価クラス、価格管理(S/V)、標準価格/移動平均価格評価領域
20会計 2財務(FI)税務評価、商業評価、減価フラグ評価領域
21原価計算 1管理会計(CO)原価計算ロットサイズ、数量構造あり/なし、差異キープラント
22原価計算 2管理会計(CO)標準原価(将来/現在/過去)、原価計算ステータスプラント
23販売: 販売組織 1販売(SD)販売単位、税区分、品目カテゴリグループ販売組織 / 流通チャネル
24販売: 販売組織 2販売(SD)品目統計グループ、品目グループ1~5販売組織 / 流通チャネル
25販売: 一般/プラント販売(SD)出荷プラント、輸送グループ、積込グループ、利益センタプラント
26販売テキスト販売(SD)販売/出荷テキストクライアント
27外国貿易: 輸出貿易(SD/GTS)HSコード(輸出)、輸出統計グループ、特恵ステータス、輸出管理プラント
28プラント在庫参照(表示のみ)プラント在庫数量/金額(読取専用)プラント
29保管場所在庫参照(表示のみ)保管場所レベルの在庫(読取専用)保管場所
30環境(EHS)EHS有害物質規制、廃棄物コードプラント

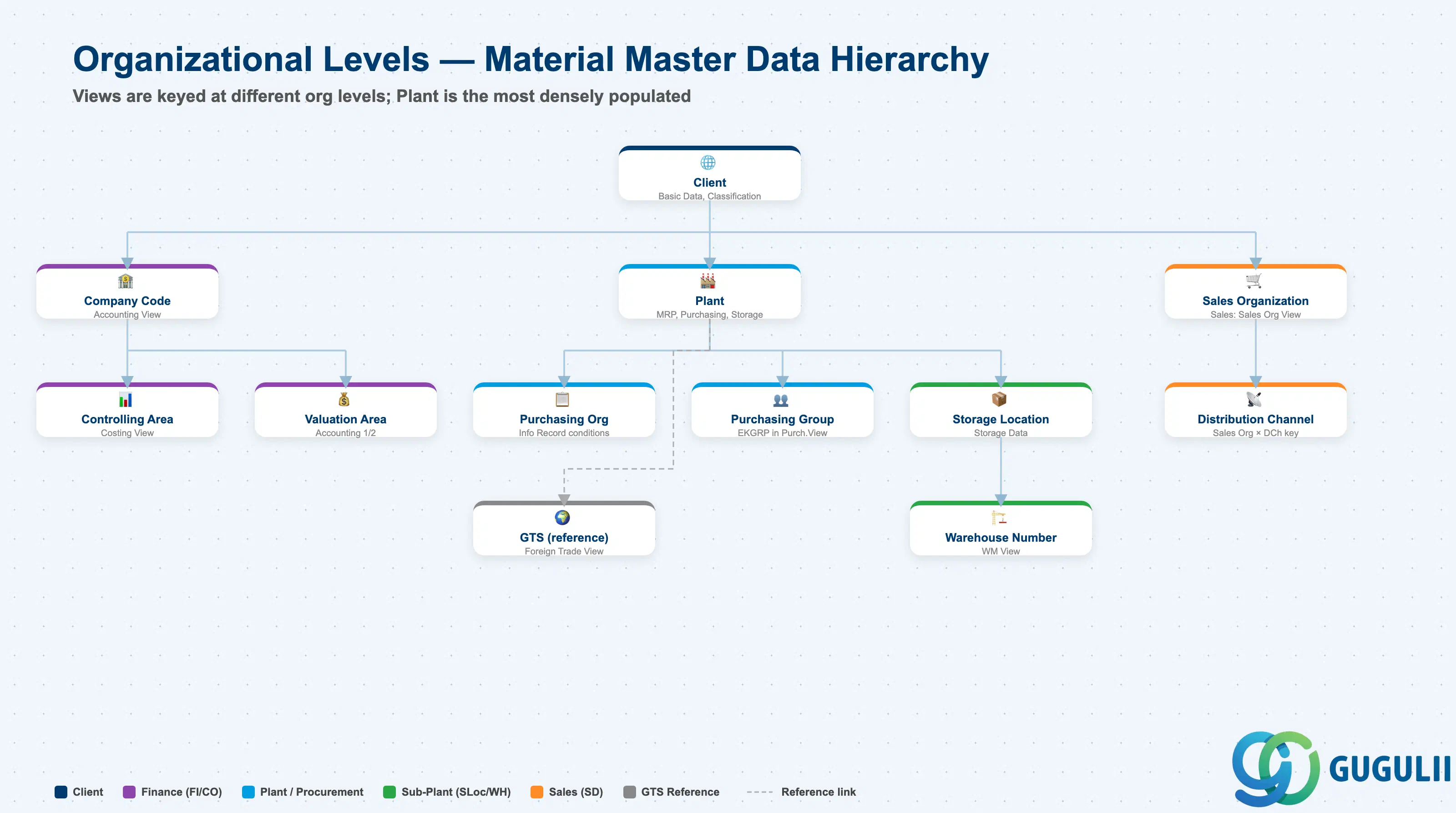

1.5 組織階層とデータ階層

SAP Material Master — 組織階層:クライアントから保管場所、倉庫まで

各ビューは異なる組織レベルでデータを保存します。これが品目マスタの設計上の核心的な課題です。

Client (300)
   │
   ├── Basic Data, Classification ← Client-level (one record for entire enterprise)
   │
   ├── Plant (1000, 2000, ...)
   │      │
   │      ├── MRP, Purchasing, Work Scheduling ← Plant-level
   │      │
   │      ├── Storage Location (0001, 0002, ...)
   │      │      └── Storage Data ← Storage Location-level
   │      │
   │      └── Warehouse Number (WH1, ...)
   │             └── WM Data ← Warehouse-level
   │
   ├── Valuation Area = Plant ← Accounting is typically at Plant level
   │      └── Valuation class, Standard cost
   │
   └── Sales Org × Distribution Channel
          └── Sales Data ← Sales Org-level
組織レベル主な用途代表的な項目備考
クライアント企業全体の共通属性品目テキスト、基本単位、分類企業全体で1レコードを共有
会社コード財務会計単位会計ビュー(評価クラス、価格管理)評価エリア=会社コードの場合
管理領域管理会計単位原価ビュー(原価見積、差異分析)複数の会社コードにまたがる場合あり
購買組織購買組織単位購買情報レコード(価格、条件)品目マスタ自体はプラントレベル、購買条件は購買組織レベル
プラント工場/サイト単位MRP、購買、作業計画、プラント一般データ最も多くのビューを持つ主要レベル
購買グループ購買担当者グループ購買ビュー:購買グループ(EKGRP)プラント内の購買担当者グループ、発注承認ルートの起点
評価エリア在庫評価単位会計1(評価クラス、標準価格)通常=プラント、会社コードレベルの評価も設定可能
保管場所保管エリア単位プラント一般データ/保管(保管場所在庫)プラント内の倉庫/保管エリア
倉庫番号倉庫管理単位WMビュー(保管タイプ、ピッキング戦略)WM/EWMを使用するプラントで利用
販売組織販売組織単位販売:販売組織ビュー(販売単位、税区分)流通チャネルと組み合わせて使用
流通チャネル流通チャネル単位販売:販売組織ビュー販売組織と組み合わせて拡張
(GTS参照)貿易コンプライアンス管理外国貿易ビュー(HSコード、原産国、輸出管理)品目マスタにGTS固有の組織レベルキーはなし、GTSは外国貿易ビューデータを参照

パート2: PS固有ビューの詳細(プロジェクトシステム)

2.0 全ビュー × PS関与

#ビュープライマリモジュールPS関与
1基本データ1クロスモジュール◎ (品目記述、基本単位)
2基本データ2クロスモジュール△
3分類クロスモジュール△
4購買MM◎ (プロジェクト調達設定)
5購買発注テキストMM○ (プロジェクト固有の納入指示)
6外国貿易: 輸入MM△
7MRP 1MM / PP◎ (プロジェクト在庫MRP設定)
8MRP 2MM / PP◎ (プロジェクト構成部品の調達タイプ)
9MRP 3MM / PP○ (受注生産プロジェクトの個別所要量)
10MRP 4PP△
11需要予測MM / PP×
12工順計画PP×
13生産資源/ツールPP×
14プラントデータ/保管 1MM○
15プラントデータ/保管 2MM△
16倉庫管理 1WM / EWM△
17倉庫管理 2WM / EWM△
18品質管理QM△
19会計 1FI◎ (プロジェクト在庫の評価クラス)
20会計 2FI△
21原価計算 1CO○
22原価計算 2CO△
23販売: 販売組織 1SD△ (顧客プロジェクト請求)
24販売: 販売組織 2SD×
25販売: 一般/プラントSD△ (利益センタ)
26販売テキストSD×
27外国貿易: 輸出SD / GTS△
28プラント在庫参照—
29保管場所在庫参照—
30環境 (EHS)EHS△

凡例: ◎ = 責任者/重要、○ = 直接関与、△ = 参照/統合、× = 他モジュールが担当、— = 表示専用ビュー


2.1 基本データ1 — PS重要項目

項目説明実務上の使用例
品目テキスト構成品目の説明PSプロジェクトでは、ネットワーク活動やWBS要素の予約で品目が参照されます。説明は、特に長期プロジェクトで担当者が交代する場合に、プロジェクトエンジニアが正しい構成品目を識別できるよう、曖昧さのないものにする必要があります。機器タイプ+構成品目+仕様のように構造化された命名規則を使用してください。
基本数量単位在庫管理単位プロジェクト資材の場合:EA(機器ユニット)、M(パイプ/ケーブルをメートル単位)、KG(バルク材)。組立済み機器を納品する顧客プロジェクトでは、完成品の基本数量単位が請求数量を決定するため、顧客契約単位と整合させる必要があります。
品目グループプロジェクト原価カテゴリプロジェクト原価分析レポートで、原価をカテゴリ別(例:機械設備、電気、計装、土木資材)にグループ化するために使用されます。品目グループの階層は、PS原価レポートの構造と合わせて設計してください。

2.2 購買ビュー — PS重要項目

項目説明実務上の活用例
購買グループプロジェクト購買担当者グループ大規模な設備投資プロジェクトでは、通常のMRO(保守・修理・運用)や生産購買とは別に、専任のプロジェクト購買グループを設定します。これにより、プロジェクト固有のリリース戦略(例:一定金額以上の品目はプロジェクトマネージャーの承認が必要)が可能になります。
計画納入日数調達リードタイムPS(プロジェクトシステム)のスケジューリングにおいて、資材の計画納入日数は逆スケジューリングの基準となり、購買依頼(PR)の作成日を決定します(必要日から計画納入日数を差し引く)。カスタム機器や輸入機械などの長納期品目では、この項目の精度がプロジェクトのスケジュール達成可能性を直接左右します。
入庫処理時間受入処理時間受入検査が必要なプロジェクト資材の場合、ここに検査・受入時間を追加します。この時間はPSスケジューリングにおいて納入リードタイムに加算されます。この設定を忘れると、スケジュール上は「現場到着」となっていても、実際にはまだ検査中であるという、よくあるミスを防げます。

2.3 MRP 2 ビュー — PS クリティカル項目

項目説明実務上の使用例
調達タイプ (E/F/X)内製か外部調達かプロジェクト固有の構成品の場合、F = 外部調達が標準です。E = 内製は、プロジェクトで製造されたサブアセンブリが必要な場合に使用します。購入しなければならない構成品にEを設定すると、購買依頼(PR)の生成がブロックされます。これはプロジェクト実行における重大なエラーであり、プロジェクト全体を遅延させる可能性があります。
特殊調達プロジェクト在庫管理プロジェクト在庫(特定のプロジェクトWBS要素専用)として管理する資材の場合、プロジェクト在庫用の特殊調達キーを設定する必要があります。これにより、MRPがプロジェクト予約から購買依頼(PR)を生成する際、入庫がプラント在庫ではなくプロジェクト在庫に転記されることが保証されます。これは、構成品の割り当てをプロジェクト固有にする必要があるマルチプロジェクト環境では重要です。
計画納入日数リードタイム購買ビューと同じ項目ですが、PS主導の調達のためにMRPから参照されます。プロジェクト資材の場合、プロジェクト実行プラントレベルでこれが設定されていることを確認してください。特に、実行プラントがホームプラントと異なるマルチプラントプロジェクトでは重要です。

2.4 MRP 3 ビュー — PS 重要項目

項目説明実務上の使用例
個別所要量個別所要量フラグMTO/プロジェクトシナリオでは「1」(個別所要量)に設定します。これにより、プロジェクト固有の計画手配と購買依頼が作成されます。プロジェクトA用に調達された品目は、同じ品目番号であってもプロジェクトBで消費されることはありません。これは、品目マスタにおいてプロジェクト原価の区分を強制するための主要な管理機能です。
可用性チェックATPルールプロジェクト資材の場合、ネットワーク活動の構成要素割り当てにおける可用性チェックにより、予約に対する在庫の利用可能性が判断されます。プロジェクト在庫と一般在庫をそれぞれ別に含めるように可用性チェックルールを設定してください。プロジェクトが他のプロジェクト用に確保された在庫を自動的に消費しないようにする必要があります。

2.5 会計 1 — PS-重要項目

フィールド説明実務上の使用例
評価クラスプロジェクト品目のG/L勘定投資プロジェクト(資本的支出)において、WBS要素に購入されプロジェクト在庫として計上された資材は、別の在庫勘定(AuC — 建設仮勘定)で評価されます。OBYCを介してAuC貸借対照表勘定にマッピングされる評価クラスを割り当てます。プロジェクトが資産化されると、AuC残高は固定資産に振り替えられます。
価格管理(V — 移動平均)PS資材の評価移動平均価格は、発注ごとに単価が異なる可能性があるため、プロジェクト資材の標準的な評価方法です。長期にわたる資本プロジェクトでは、調達条件の変化に伴い移動平均価格が変動します。MB5Lで監視し、異常な価格変動を検出してください。

2.6 販売:一般/プラントビュー — PS関連の重要な項目

フィールド説明実務上の使用例
利益センタプロジェクトの利益センタ顧客プロジェクトの場合、マテリアルマスタの利益センタが、プロジェクト関連の収益および原価転記のデフォルト値となります。複数プロジェクトを運用する組織では、プロジェクト固有の利益センタを割り当てることで、プロジェクトの損益レポートを可能にします。利益センタは、WBS要素の利益センタ割り当てと整合している必要があります。不整合があると、CO-PAにおいて利益センタの調整差異が発生します。

次に読むべきもの

L1) Big Picture

IDCategoryTitle
ps-001OverviewSAP PSとは何ですか?

L2-A) Master Data

IDCategoryTitle
ps-a01OverviewSAP PS マスタデータ:概要、階層、および関係
ps-a02-01Master DataSAP PS 品目マスタ 📍
ps-a03-01Master DataSAP PS プロジェクトプロファイル
ps-a03-02Master DataSAP PS ネットワークプロファイル
ps-a03-03Master DataSAP PS マイルストーングループ
ps-a04-01Master DataSAP PS プロジェクト定義
ps-a04-02Master DataSAP PS WBS要素
ps-a04-03Master DataSAP PS WBS要素(建設仮勘定)
ps-a04-04Master DataSAP PS WBS階層
ps-a05-01Master DataSAP PS ネットワーク
ps-a05-02Master DataSAP PS アクティビティ
ps-a05-03Master DataSAP PS アクティビティ要素
ps-a05-04Master DataSAP PS マイルストーン

L2-B) Transaction

IDCategoryTitle
ps-b01OverviewSAP PSトランザクション:プロセスフロー、階層、および関係
