表紙: SAP PS ネットワークプロファイル — すべてのプロジェクトネットワークを形成するカスタマイジングの基盤

SAP PS ネットワークプロファイル

ネットワークプロファイルは、SAPプロジェクトシステムにおけるフェーズ1のカスタマイジングオブジェクトであり、プロジェクト上で作成されるすべてのネットワークの制御設計書として機能します。プロジェクトプロファイルがプロジェクト全体を統制するのに対し、ネットワークプロファイルは、その下位に位置するネットワークレイヤーの日程計画、原価計算、および確認動作を統制します。ネットワークプロファイルが正しく設定されていないと、プロジェクト計画担当者はネットワークを作成できず、下流のすべての日程計画、能力計画、および外部処理フローが利用できなくなります。


第1部: ネットワークプロファイル — 中核概念(全モジュール共通)

1.1 ネットワークプロファイルとは

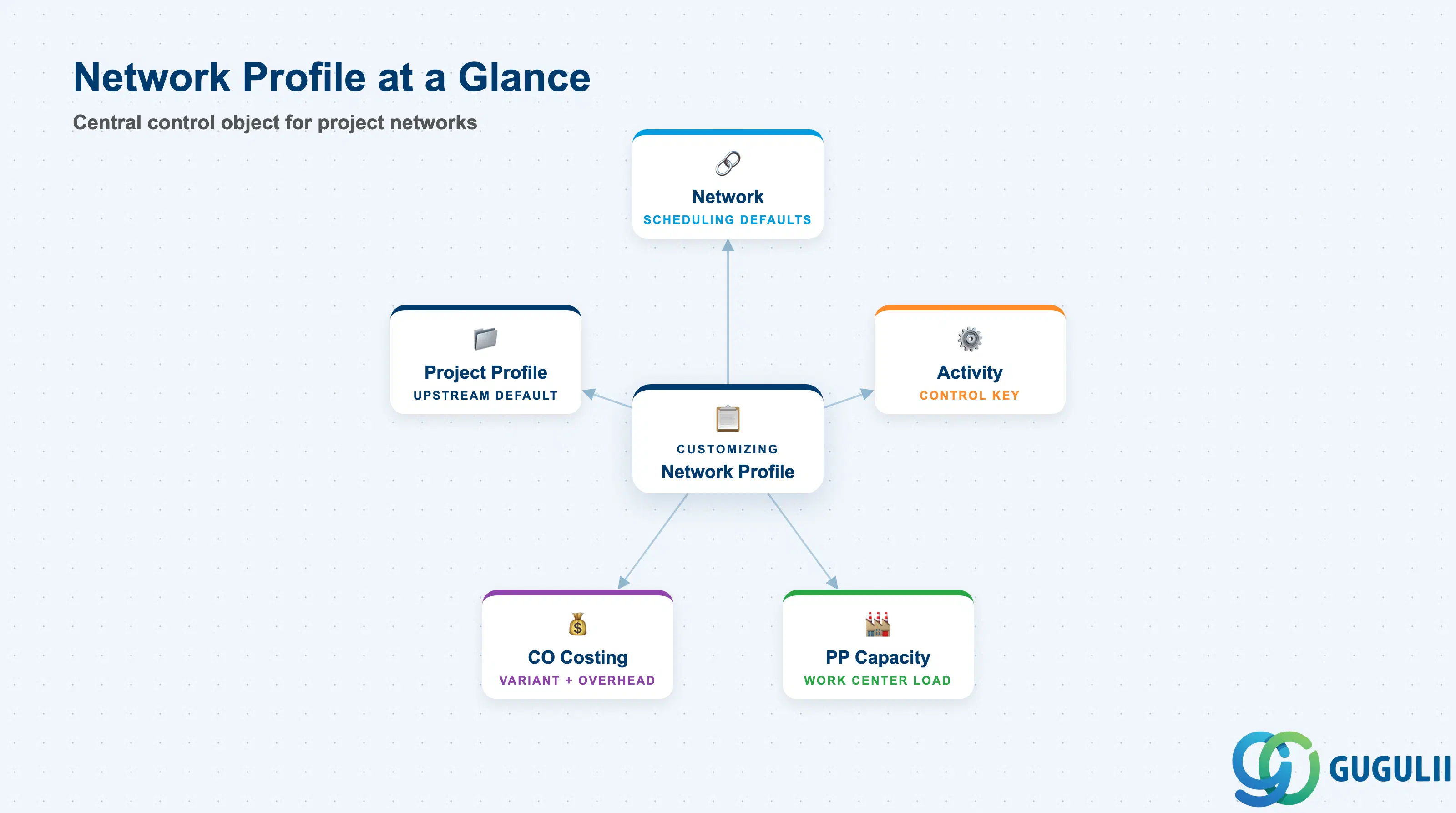

ネットワークプロファイルを中心に、ネットワーク、アクティビティ、プロジェクトプロファイル、PP能力計画、CO原価計算に接続されたハブアンドスポーク図

ネットワークプロファイルは、ネットワーク作成時に適用されるデフォルトの制御パラメータを定義するカスタマイジング設定オブジェクトです。ネットワークが使用する日程計画戦略、確認方法、原価計算バリアントを決定するため、プロジェクト内のネットワークレイヤ全体の運用動作を形成する単一の設定レバーとなります。

項目詳細
役割プロジェクト計画でネットワーク作成時にデフォルトとして適用される制御パラメータ(日程計画タイプ、原価計算、作業完了確認)を定義します
使用するモジュールPS(プライマリ所有者 — ネットワーク作成および計画)、PP(作業区を介した能力計画)、CO(原価計算バリアントを介した間接費計算および成果分析)
トランザクションOPSC(ネットワークプロファイル定義 — カスタマイジング)/ CN21、CN22、CN23(ネットワーク作成 / 変更 / 表示 — プロファイルを参照)
主要テーブルT423(ネットワークプロファイル — ヘッダ)、T423T(ネットワークプロファイルテキスト)
S/4HANAに関する注意点ネットワークプロファイルの設定はECCから変更されていません。S/4HANAでは、Fioriアプリ(例:「プロジェクト管理」)を介したプロジェクト計画でも、ネットワークタイプに割り当てられたネットワークプロファイルが引き続き尊重されます。S/4HANA移行で新しいプロファイル項目は追加されていません。

1.2 ネットワークプロファイルタイプとユースケース

標準ネットワークプロファイルと保全ネットワークプロファイルを並べて比較し、主要な動作の違いを示した比較表

ネットワークプロファイルはカスタマイジングレベルで設定され、プロジェクトは必要なネットワークタイプの種類に応じて1つ以上のプロファイルを使用する場合があります。プロジェクト作成時に誤ったプロファイルを選択すると、日程計画エラーや不正確な原価対象動作が発生し、後から修正することが困難になります。

プロファイルバリアントコードパターンユースケース主要な動作
標準プロジェクトネットワーク例: PS01作業区と能力計画を使用した内部プロジェクト日程計画順/逆日程計画、原価計算用の内部活動タイプ、CN25/CN27による標準確認を使用
顧客プロジェクトネットワーク例: PS02マイルストーン請求とSD統合が必要な顧客向けプロジェクト標準と同じだがマイルストーン設定が有効。リソース関連請求が可能
投資プロジェクトネットワーク例: PS03AuC決済対象の資本的支出プロジェクト外部処理活動が購買依頼を生成。WBS経由でAuCに決済
保全ネットワーク例: PM01プラント保全関連プロジェクト(大規模オーバーホール、改善作業)PM指図と統合。保全指図確認経路で確認を実行

設計原則: テンプレートライブラリ内で、プロジェクトタイプごとに個別のネットワークプロファイルを定義すること。投資プロジェクトと顧客プロジェクトで単一のプロファイルを共有すると、日程計画戦略と原価計算バリアントに妥協が生じ、レポート精度が低下します。


1.3 組織レベルとデータ階層

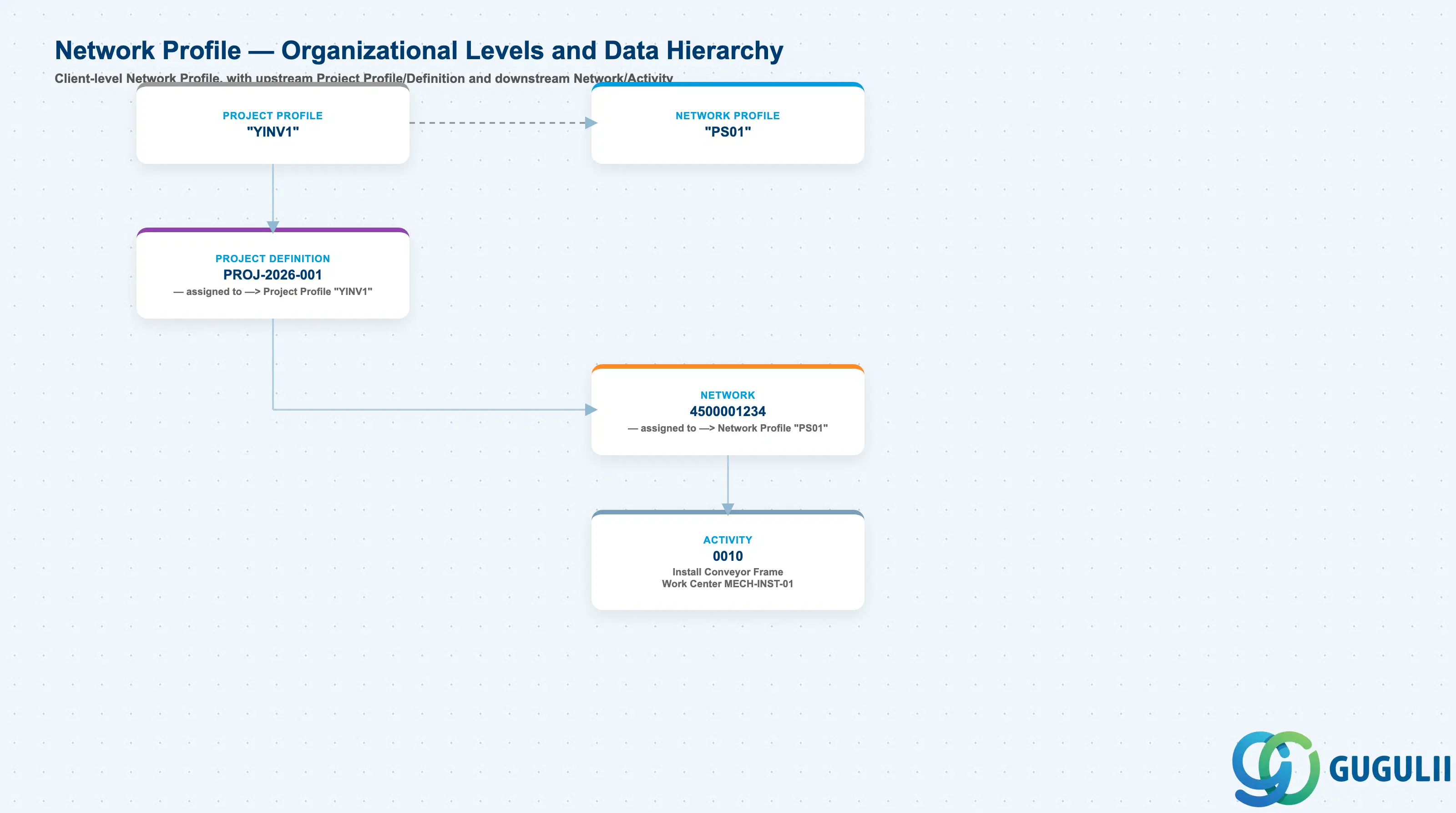

ネットワークプロファイル(クライアントレベル)を頂点とし、上流にプロジェクトプロファイル/プロジェクト定義、下流にネットワーク/アクティビティを示す階層ツリー

具体的な例を用いたデータ階層

Client
   │
   ├── Project Profile "YINV1"
   │      ── includes ──> Network Profile "PS01"
   │
   ├── Network Profile "PS01"
   │      Standard Project Network
   │      Controls: Scheduling, Costing Variant, Confirmation
   │
   └── Project Definition PROJ-2026-001
          Plant Expansion — Line 3 Capacity Increase
          ── assigned to ──> Project Profile "YINV1"
          │
          └── Network 4500001234
                 Line 3 Expansion — Mechanical Installation
                 ── assigned to ──> Network Profile "PS01"
                 │
                 └── Activity 0010
                        Install Conveyor Frame
                        Work Center MECH-INST-01

1.4 他のマスタデータオブジェクトとの統合

ハブアンドスポーク図。中央にネットワークプロファイル、それに接続するプロジェクトプロファイル、WBS要素、マイルストーングループ、作業区、原価センタ/活動タイプを示す

ネットワークプロファイルは単独で存在するものではありません。上流ではプロジェクトプロファイルに接続し、下流ではプロジェクト内で作成されるすべてのネットワークマスタに接続します。ネットワークプロファイルが保持する原価計算バリアントはPSの世界をCOにリンクし、日程設定はPPの能力計画にリンクします。

オブジェクト関係性実務上の注意点
プロジェクトプロファイル上流依存 — プロジェクトプロファイルにはデフォルトのネットワークプロファイル項目が含まれますネットワーク作成時に、SAPはプロジェクトプロファイルに格納されたネットワークプロファイルを提案します。プランナーはこれを上書きできます。プロジェクトプロファイルとネットワークプロファイルのタイプが一致しない場合(例:投資プロファイルが顧客ネットワークプロファイルを指している場合)、原価計算バリアントの競合が発生します。
WBS要素横断的 — ネットワークは原価集計のために1つ以上のWBS要素に割り当てられますネットワークプロファイルはWBS情報を持ちませんが、そこで定義される原価計算バリアントが、ネットワーク実績原価がWBSにどのように決済されるかを決定します。決済プロファイルの整合性を確保してください。
マイルストーングループ下流補完 — マイルストーングループはアクティビティレベルで割り当てられます。ネットワークプロファイルはマイルストーンが有効かどうかを制御しますネットワークプロファイルがマイルストーン使用を無効にしている場合、どのマイルストーングループが設定されていても、アクティビティレベルでマイルストーンフィールドがグレーアウトされます。
作業区 (PP)横断的 — アクティビティは能力計画のために作業区を参照しますネットワークプロファイルの日程タイプ(基本日程 vs. 詳細日程)により、作業区に能力所要量が生成されるかどうかが決まります。基本日程のみを使用するプロファイルは、PPの能力計画をトリガーしません。
原価計算バリアント (CO)下流依存 — ネットワークプロファイルは計画原価計算バリアントを持ちます原価計算バリアントは、ネットワーク原価計算中に適用される活動タイプ単価と間接費キーを定義します。誤ったバリアント(例:顧客プロジェクトに標準原価計算バリアントを使用)を使用すると、請求のための原価見積もりが不正確になります。

第2部: PS固有のフィールド詳細

2.0 PS オーナーシップの範囲

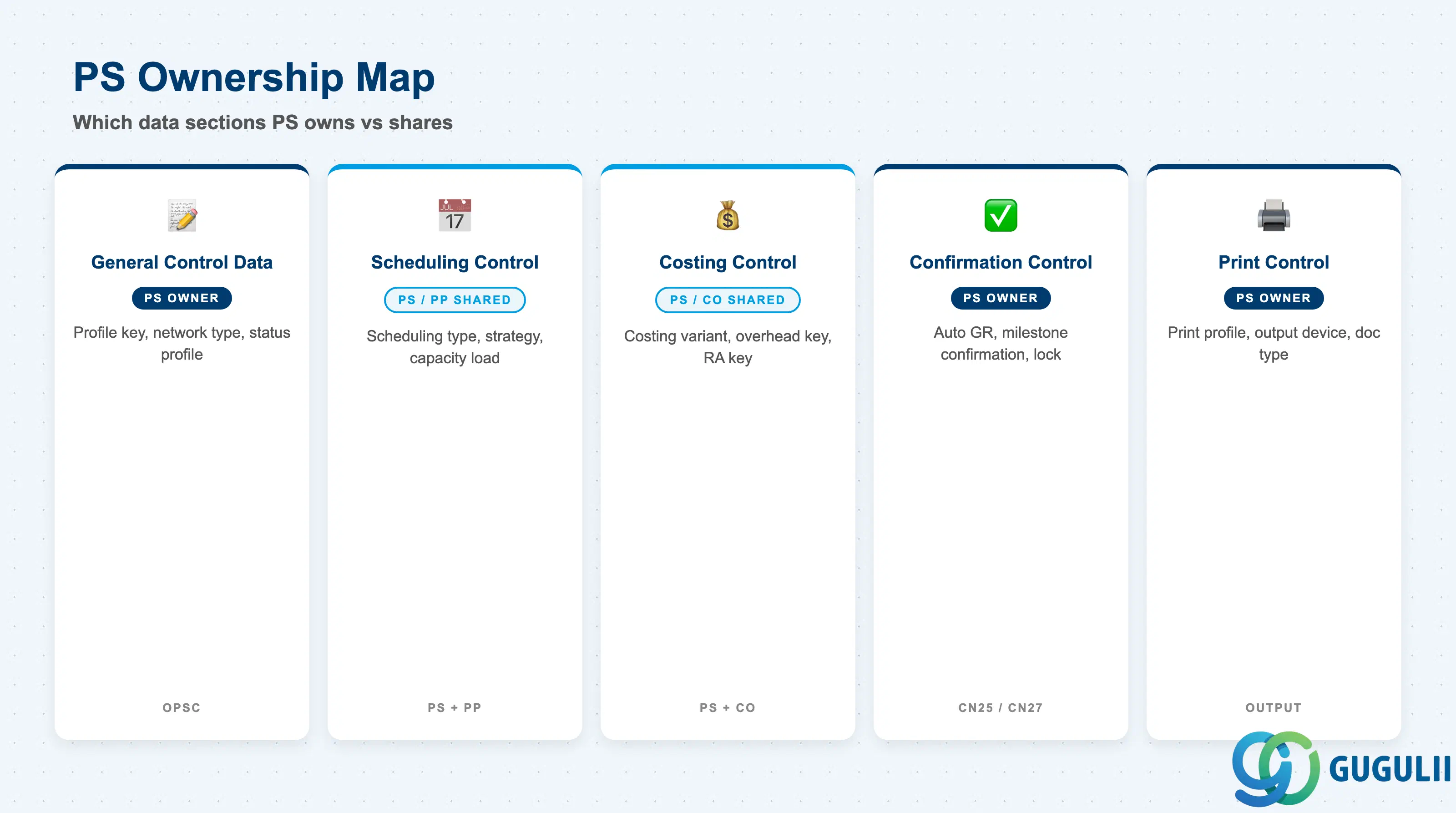

ネットワークプロファイルのデータセクションにおけるPSの所有権を示すチェックリスト:一般管理データ(PS所有者)、日程計画管理(PS/PP共有)、原価管理(PS/CO共有)、作業完了確認管理(PS所有者)、印刷管理(PS所有者)

データセクションPS関与備考
一般管理データ◎ オーナープロファイルキー、ネットワークタイプ、ステータスプロファイル、オブジェクトクラスは、PSコンサルタントがカスタマイジング(OPSC)で排他的に定義・管理します
日程管理○ PPと共有日程タイプと日程戦略はPSが定義しますが、PPはその結果生成される能力所要量の実現可能性を確認します
原価管理○ COと共有PSが原価バリアントを選択します。COは原価バリアントの定義(レート、間接費キー、評価)を担当します
確認管理◎ オーナー確認パラメータ(自動入庫、自動請求マイルストーン確認)はPSが管理します
印刷管理◎ オーナーネットワークおよび作業出力伝票の印刷プロファイルはPSが管理します

凡例: ◎ = オーナー / クリティカル、○ = 直接関与


2.1 一般管理データ

ネットワークプロファイルの一般管理フィールド(プロファイルキー、ネットワークタイプ、オブジェクトクラス、ステータスプロファイル、プラント)を示すチェックリストカードレイアウト

一般管理データセクションでは、ネットワークプロファイルの識別子と動作クラスを定義します。これらの設定は作成時に固定され、稼働中のネットワーク上では再作成なしに変更することはできません。

フィールド説明実務上の使用例
ネットワークプロファイルプロファイルを識別する4桁の英数字キー(例:PS01、PM01)プロジェクトプロファイルから参照され、ネットワーク作成時に入力されるルックアップキーとして機能します。プロジェクトタイプ別のプレフィックス(PS=プロジェクトシステム、PM=保全)など、意味のある命名規則を使用してください。このキーはすべてのネットワークヘッダレポートに表示されるためです。キーを変更する場合は、参照しているすべてのプロジェクトプロファイルを一括更新する必要があります。
説明プロファイルの目的を説明する短いテキスト技術的なコードではなく、「投資プロジェクトネットワーク」のような明確な業務用語の説明を常に使用してください。オペレーションチームはCN21のドロップダウンリストでこの説明を使用します。不明瞭な説明があると、プランナーが誤ったプロファイルを選択する原因となります。
ネットワークタイプネットワークを標準(1)、一般間接費(2)、保全(3)に分類しますネットワークタイプは、ネットワーク上の特定のフィールドの使用可否を決定します。例えば、保全ネットワーク(タイプ3)では、PM機能場所や設備へのリンクが可能になります。保全シナリオでタイプ1を誤って選択すると、PM統合フィールドが非表示になり、ネットワークを削除しない限り後から追加できなくなります。
オブジェクトクラスネットワークにリンクするCOオブジェクトを分類します:投資(I)、間接費(O)、収益性(P)このフィールドはCOでのコストフローを制御します。投資オブジェクトクラスは決済を建設仮勘定(AuC)に転送し、間接費クラスは原価センタに転送します。プロファイルレベルで誤ったオブジェクトクラスを選択することは、PSにおける最も影響の大きいコンフィギュレーションエラーの一つであり、このプロファイルで作成されるすべてのネットワークに影響を及ぼします。
ステータスプロファイル各ステータスで許可される業務トランザクションを制御する、ユーザ定義のステータススキーマにリンクします主要なプロジェクトタイプごとにステータスプロファイルを定義してください。「実行中」ステータスが設定される前にGR確認をブロックするステータスプロファイルは、計画段階での誤った転記を防止します。ステータスプロファイルがない場合、すべてのトランザクションが常に許可されます。
プラントネットワーク作成時にデフォルトで提案されるオプションのプラント単一プラントの導入では、データ入力を効率化するために使用します。複数プラント環境では、空白のままにして、ネットワーク作成時にプランナーが選択できるようにし、誤ったプラントがデフォルト設定されるのを防ぎます。

2.2 日程計画管理

スケジューリング制御フィールド(スケジューリングタイプ、スケジューリング戦略、削減レベル、余裕日数(前/後)、工場カレンダー)を表示するチェックリストカードレイアウト

スケジューリング管理セクションは、ネットワークを通じて日程がどのように流れるかを決定します。スケジューリング設定は、ネットワークの能力所要量に直接影響を与え、顧客プロジェクトの場合は、請求をトリガーするマイルストーン日程にも影響します。

フィールド説明実務上の使用例
スケジューリングタイプネットワークが基本日程(1)、詳細スケジューリング(2)、またはその両方(3)のいずれを使用するかを定義します。基本日程スケジューリングは、能力負荷計算なしで開始日/終了日のみを使用します。これは、ハイレベルなプロジェクトテンプレートに適しています。詳細スケジューリングは、作業区の能力所要量を生成し、ボトルネック分析による逆/順日程計画を可能にします。能力集約型の製造プロジェクトでは、常に詳細スケジューリングを使用してください。
スケジューリング戦略スケジューリングの方向を制御します。開始日からの順方向、終了日からの逆方向、またはシフトのみ(期間を再計算せずに日付を調整)です。顧客プロジェクトでは、契約上の納期からの逆日程計画が最も一般的なパターンです。順日程計画は、開始日が固定されている投資プロジェクトに適しています。シフトのみを選択すると、自動的な日付再計算が無効になります。これは、確定したプロジェクトベースラインに対して使用されることがあります。
アクティビティ前余裕日数各アクティビティの開始前に挿入されるバッファ日数です。プロジェクトリスクにスケジュールバッファが必要な場合は、プロファイルに余裕日数を組み込みます。重要なインフラプロジェクトでは、アクティビティあたり2~5日の余裕日数により、遅延の連鎖を回避できます。タイム&マテリアルプロジェクト(バッファの1日1日が請求対象となるプロジェクト)では、ゼロに設定します。
アクティビティ後余裕日数各アクティビティの終了後に挿入されるバッファ日数です。後続バッファとして機能します。アクティビティ前余裕日数と組み合わせることで、各アクティビティの周囲に保護されたウィンドウが作成されます。余裕日数が大きいとスケジューリングのプレッシャーは軽減されますが、計画担当者がバッファに依存するようになると、実際のタイムラインリスクが隠蔽される可能性があります。
削減レベル納期に合わせるために、リードタイムスケジューリング中に適用される最大削減レベル(1~6)を指定します。逆日程計画により開始日が過去になってしまう場合に使用されます。SAPは、スケジュールが適合するまで、アクティビティ期間を段階的に(作業区の削減設定に従って)削減します。過度に積極的な削減レベル(例:6)を設定すると、計画担当者がエスカレーションすべき実行不可能なスケジュールが隠蔽される可能性があります。
ファクトリカレンダー期間から日付への変換に使用されるデフォルトのファクトリカレンダーです。主要な実行プラントのカレンダーを使用します。異なる国でアクティビティが発生するマルチサイトプロジェクトでは、アクティビティレベルでのカレンダー上書きが必要です。プロファイルのデフォルトはあくまで開始点です。

2.3 原価管理

原価管理フィールド(原価設定バリアント(計画)、原価設定バリアント(実績)、成果分析キー、間接費キー)を示すチェックリストカードレイアウト

原価管理セクションは、PSネットワーク計画とCO原価計算を橋渡しします。これらの設定により、計画原価に使用されるレートと、実績原価が成果分析でどのように表示されるかが決定され、プロジェクトの収益性レポートに直接影響します。

フィールド説明実務上の使用例
原価計算バリアント(計画)ネットワークの原価計算時に内部活動を評価するために適用されるCO原価計算バリアントCOの現在の活動タイプレートを使用する原価計算バリアントを選択します。顧客プロジェクトの場合、計画原価計算バリアントはSD価格決定で使用されるバリアントと一致している必要があります。これにより、原価見積と請求計算が同じレートに基づくことが保証されます。不一致が生じると、収益性分析において説明不能な差異が発生します。
原価計算バリアント(実績)実績確認に適用されるCO原価計算バリアント通常は標準の実績原価計算バリアント(例:PP01またはPS固有の同等品)に設定します。投資プロジェクトの場合、実績原価計算バリアントが原価を正しい建設仮勘定(AuC)決済プロファイルに振り向けることを確認してください。そうしないと、資産化額が計画原価見積と一致しなくなります。
成果分析キーネットワークをCO成果分析方法(例:収益ベースPOC、原価ベースPOC)にリンクします完了率に基づいて収益を認識する顧客プロジェクトにとって重要です。成果分析キーは、収益が原価ベースで認識されるか、マイルストーンベースで認識されるかを決定します。マイルストーンで請求するプロジェクトは、リソース関連で請求するプロジェクトとは異なるキーを使用する必要があります。誤ったキーを選択すると、期間末決算において誤った繰延収益転記が発生します。
間接費キー間接費を適用するためにネットワークをCO間接費計算グループにリンクします間接費キーは、定期的な間接費計算(CJ44)中にネットワーク活動に適用される間接費率(例:材料間接費15%、労務間接費20%)を定義します。間接費キーがCOで定義された間接費スキーマと一致していることを確認してください。キーが誤っていると、間接費が過大適用または過小適用され、どちらの場合もプロジェクトマージンが歪められます。

2.4 確認管理

確認管理フィールド(確認パラメータ、自動入庫、自動マイルストーン確認、バックフラッシュ)を表示するチェックリストカードレイアウト

確認管理は、システム内で作業がどのように完了されるか、および作業が完了確認された際にどのような自動的な後続転記がトリガーされるかを制御します。不適切な確認設定は、入庫の欠落や請求マイルストーンの見落としの頻繁な原因となります。

フィールド説明実務上の使用例
確認パラメータ作業完了確認(CN25/CN27)時に表示され、必須となるフィールドを定義するネットワーク確認プロファイル(OPSK)へのキープロジェクトタイプに合った確認プロファイルを割り当てます。必須フィールドが少ない簡素な確認プロファイルは工数記録を迅速化しますが、データ品質は低下します。実績作業、実績日付、予定日付、作業要素内訳を含む包括的なプロファイルは、より優れた出来高分析(EVA)データを提供します。プロジェクトチームメンバーに期待される記録工数とプロファイル要件のバランスを取ってください。
自動入庫外部処理(PS02)作業が確認された際に、入庫(GR)が自動的に転記されるかどうかを制御するフラグベンダーの作業完了が入庫イベントとなる外部処理作業では、このフラグを有効に設定します。このフラグを有効にしない場合、購買チームはMIGOで手動で入庫転記を行う必要が生じ、照合作業の負担が増加し、請求書照合が遅延します。
自動マイルストーン確認リンクされた作業が確認された際に、請求マイルストーンを自動的に確認するフラグ顧客プロジェクトでは注意して使用してください。自動確認によりSD請求計画日付がトリガーされ、顧客が正式に成果物を承認する前に請求書が発行される可能性があります。書面による承認が必要なプロジェクトでは、自動確認を無効にし、手動マイルストーン確認(CN25)を承認ゲートとして使用してください。
最終確認ロック最終確認が転記された後、作業の編集がロックされるかどうかを制御します完了した作業には常に有効にし、確認済みの日付や実績原価への事後的な変更を防止します。このロックがないと、計画担当者が期末に確認済みデータを誤って変更し、監査上の問題を引き起こす可能性があります。

2.5 印刷制御

印刷コントロールフィールド(印刷プロファイル、出力デバイス、ネットワークヘッダ出力、アクティビティ出力)を表示するチェックリストカードレイアウト

印刷制御は、ネットワーク関連伝票のデフォルトの出力動作を定義します。これは主に、購買依頼を生成する外部処理アクティビティや、顧客プロジェクトの文書化要件に関連します。

フィールド説明実務上の使用例
印刷プロファイルネットワークトランザクション保存時にどの伝票を印刷または送信するかを決定する出力制御プロファイルを参照するキープロジェクトのコミュニケーション要件に合わせた印刷プロファイルを割り当てます。顧客プロジェクトの場合、ネットワークアクティビティ計画をプロジェクトマネージャーのメールに自動出力する印刷プロファイルは、手動フォローアップを削減します。内部プロジェクトの場合は、不要な出力を抑制して紙の無駄を避けます。
出力デバイスデフォルトのプリンタまたは出力チャネル(例:LP01はローカル印刷、EMAILは電子出力)廃止される可能性のある特定のプリンタをハードコーディングしないよう、物理プリンタではなく論理出力デバイスに設定します。SAPの出力条件テクニックを使用して、プラントまたは組織単位に基づいて伝票を正しいデバイスにルーティングします。
ネットワーク出力タイプネットワークヘッダ伝票に適用される出力条件タイプ(例:スケジュール印刷、ネットワーク概要)主に顧客向けのコンテキストで使用され、ネットワークスケジュールをプロジェクト文書としてフォーマットする必要がある場合に使用します。ここに割り当てる前に、カスタマイジングSPROで出力タイプを定義してください。出力タイプの定義が欠落していると、ネットワーク保存時に出力エラーが発生します。

次に読むべきもの

L1) Big Picture

IDCategoryTitle
ps-001OverviewSAP PSとは何ですか?

L2-A) Master Data

IDCategoryTitle
ps-a01OverviewSAP PS マスタデータ:概要、階層、および関係
ps-a02-01Master DataSAP PS 品目マスタ
ps-a03-01Master DataSAP PS プロジェクトプロファイル
ps-a03-02Master DataSAP PS ネットワークプロファイル 📍
ps-a03-03Master DataSAP PS マイルストーングループ
ps-a04-01Master DataSAP PS プロジェクト定義
ps-a04-02Master DataSAP PS WBS要素
ps-a04-03Master DataSAP PS WBS要素(建設仮勘定)
ps-a04-04Master DataSAP PS WBS階層
ps-a05-01Master DataSAP PS ネットワーク
ps-a05-02Master DataSAP PS アクティビティ
ps-a05-03Master DataSAP PS アクティビティ要素
ps-a05-04Master DataSAP PS マイルストーン

L2-B) Transaction

IDCategoryTitle
ps-b01OverviewSAP PSトランザクション:プロセスフロー、階層、および関係
